Ход строительства
А в чем трудности выдать достоверную информацию. ?
Не важно. Застройщик это или представитель отдела продаж?
Не важно. Застройщик это или представитель отдела продаж?
- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства
Детский сад:
• Ведется монтаж декоративного фасада

• Завершается установка оконных конструкций

⠀
В 9 доме:
• ЗОС получен. Ведется подготовка квартир к передаче




⠀
В 10 доме:
• Ведется внутренняя отделка МОП


• В квартирах устанавливаются двери, монтируются короба для стояков



• Завершается монтаж декоративного фасада

⠀
В 11 доме:
• Завершены все монолитные работы
• Ведется расчистка территории для последующих этапов строительства

• Ведутся геодезические исследования

⠀
В 12 доме:
• Завершены все монолитные работы

• Ведется расчистка территории для последующих этапов строительства
• Ведутся геодезические исследования

⠀
В 20 доме:
• ЗОС получен. Ведется подготовка квартир к передаче
• Ведется монтаж декоративного фасада

• Завершается установка оконных конструкций


В 9 доме:
• ЗОС получен. Ведется подготовка квартир к передаче




⠀
В 10 доме:
• Ведется внутренняя отделка МОП


• В квартирах устанавливаются двери, монтируются короба для стояков



• Завершается монтаж декоративного фасада

⠀
В 11 доме:
• Завершены все монолитные работы
• Ведется расчистка территории для последующих этапов строительства

• Ведутся геодезические исследования

⠀
В 12 доме:
• Завершены все монолитные работы

• Ведется расчистка территории для последующих этапов строительства
• Ведутся геодезические исследования

⠀
В 20 доме:
• ЗОС получен. Ведется подготовка квартир к передаче
- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства
Сергей А, этой информацией владеет только застройщик, но тщательно скрывает
Похоже что не все в порядке с документами для получения разрешения на ввод (ИМХО, в связи с тем что сейчас постановка на кадастровый учет происходит одновременно с вводом в эксплуатацию, то требуется технический план всего дома - если вспомнить опыт ввода первой очереди, когда дома ввели в эксплуатацию быстро (по старым правилам) и начали выдавать ключи для проведения ремонтов, а для постановки на кадастровый учет понадобилось еще более полугода и более 5 повторных подач документов с исправлением технического плана - то сейчас вполне возможны повторение проблем с техпланом и наложение этого на этап ввода в эксплуатацию - это все мое личное мнение)

-
- Сообщения: 87
- Зарегистрирован: 27 янв 2020, 17:17
- Адрес: Сурикова д.1
- Благодарил (а): 18 раз
- Поблагодарили: 25 раз
- Квартира:
Ход строительства
Павел, да скорее всего так и есть. Явные проблемы с документами. Не понятно одно.. зачем так скрывать?!
- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства
Потому что любой негатив (а проблемы с документами как раз из этой области) снижает продажи и повышает активность уже купивших квартиры - ни то, ни другое застройщику не надо
- владимир донцов
- Сообщения: 76
- Зарегистрирован: 12 май 2019, 17:14
- Адрес: Сурикова д.1
- Благодарил (а): 2 раза
- Поблагодарили: 32 раза
- Квартира:
Ход строительства
Это все безнаказанность! Их бы нагнули пару раз, оштрафовали и посадили бы за мошенничество. Уверен что было бы все по другому. ( ИМХО)
- Olya Olya
- Сообщения: 37
- Зарегистрирован: 28 июн 2019, 14:43
- Адрес: Сурикова д.1
- Имя: Оля
- Поблагодарили: 19 раз
- Контактная информация:
- Квартира:
Ход строительства
Опубликован новый документ « выданные разрешения на ввод в экспл.», Ривьеры нет(. http://minzhil.mosreg.ru/download/document/5835051
- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства
Сообщения про получение неустоек перенесены в соответствующую тему Неустойки, допсоглашения или как/что я получил в качестве компенсации за срыв сроков сдачи домов
-
- Сообщения: 89
- Зарегистрирован: 07 сен 2019, 10:07
- Откуда: Мытищи
- Адрес: Сурикова д.1
- Имя: Катерина
- Благодарил (а): 151 раз
- Поблагодарили: 30 раз
- Квартира:
Ход строительства
Ход строительства



Для просмотра вложений необходимо зарегистрироваться или авторизоваться на форуме.
-
- Сообщения: 15
- Зарегистрирован: 17 дек 2019, 13:11
- Адрес: Ильинского д.9
- Имя: Сергей
- Поблагодарили: 1 раз
Ход строительства
Radistka_Kat,
Для просмотра вложений необходимо зарегистрироваться или авторизоваться на форуме.
- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства
Детский сад:
• Ведется монтаж декоративного фасада


• Завершается установка оконных конструкций


⠀
В 9 доме:
• Ведется клининг квартир и МОП

• ЗОС получен. Квартиры готовятся к передаче




⠀
В 10 доме:
• Ведется внутренняя отделка МОП

• В квартирах устанавливаются двери, монтируются короба для стояков
• Завершается монтаж декоративного фасада



⠀
В 11 доме:
• Завершается расчистка территории

• Ведется монтаж электроснабжения и подготовка стройматериалов к последующим этапам строительства


⠀
В 12 доме:
• Завершается расчистка территории

• Ведется монтаж электроснабжения и подготовка стройматериалов к последующим этапам строительства

⠀
В 20 доме:
• ЗОС получен. Ведется подготовка квартир к передаче






• Ведется монтаж декоративного фасада


• Завершается установка оконных конструкций


⠀
В 9 доме:
• Ведется клининг квартир и МОП

• ЗОС получен. Квартиры готовятся к передаче




⠀
В 10 доме:
• Ведется внутренняя отделка МОП

• В квартирах устанавливаются двери, монтируются короба для стояков
• Завершается монтаж декоративного фасада



⠀
В 11 доме:
• Завершается расчистка территории

• Ведется монтаж электроснабжения и подготовка стройматериалов к последующим этапам строительства


⠀
В 12 доме:
• Завершается расчистка территории

• Ведется монтаж электроснабжения и подготовка стройматериалов к последующим этапам строительства

⠀
В 20 доме:

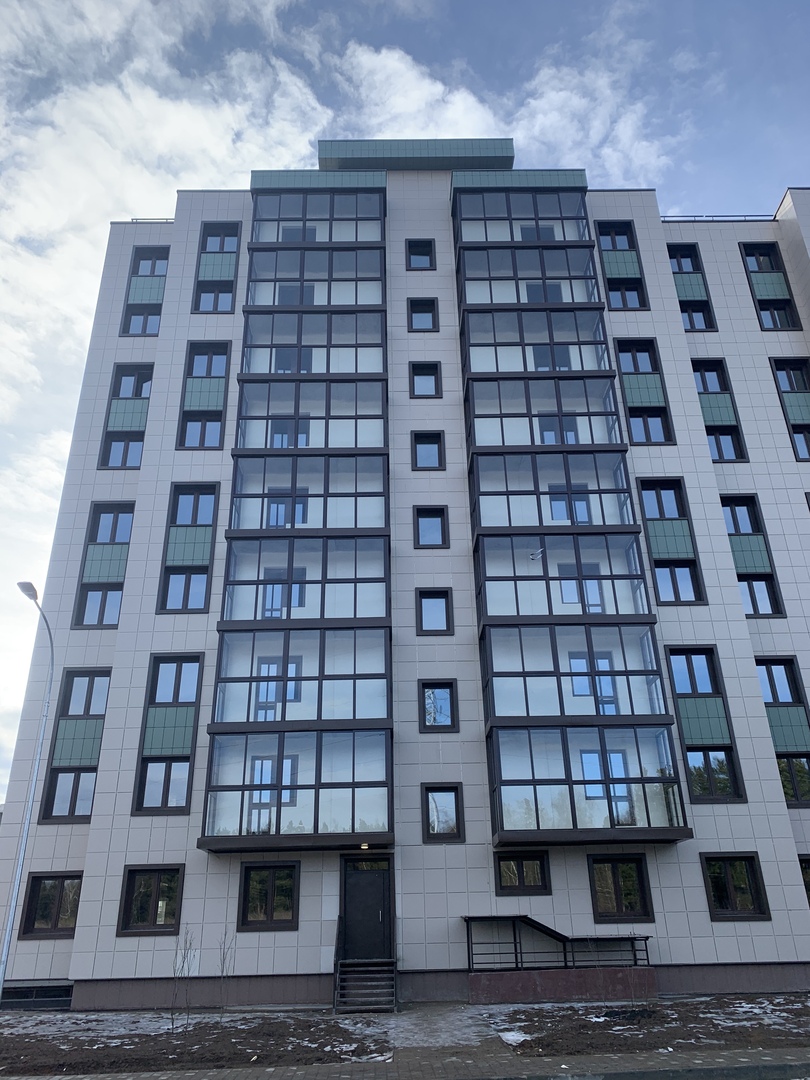

• ЗОС получен. Ведется подготовка квартир к передаче






- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства
Детский сад:

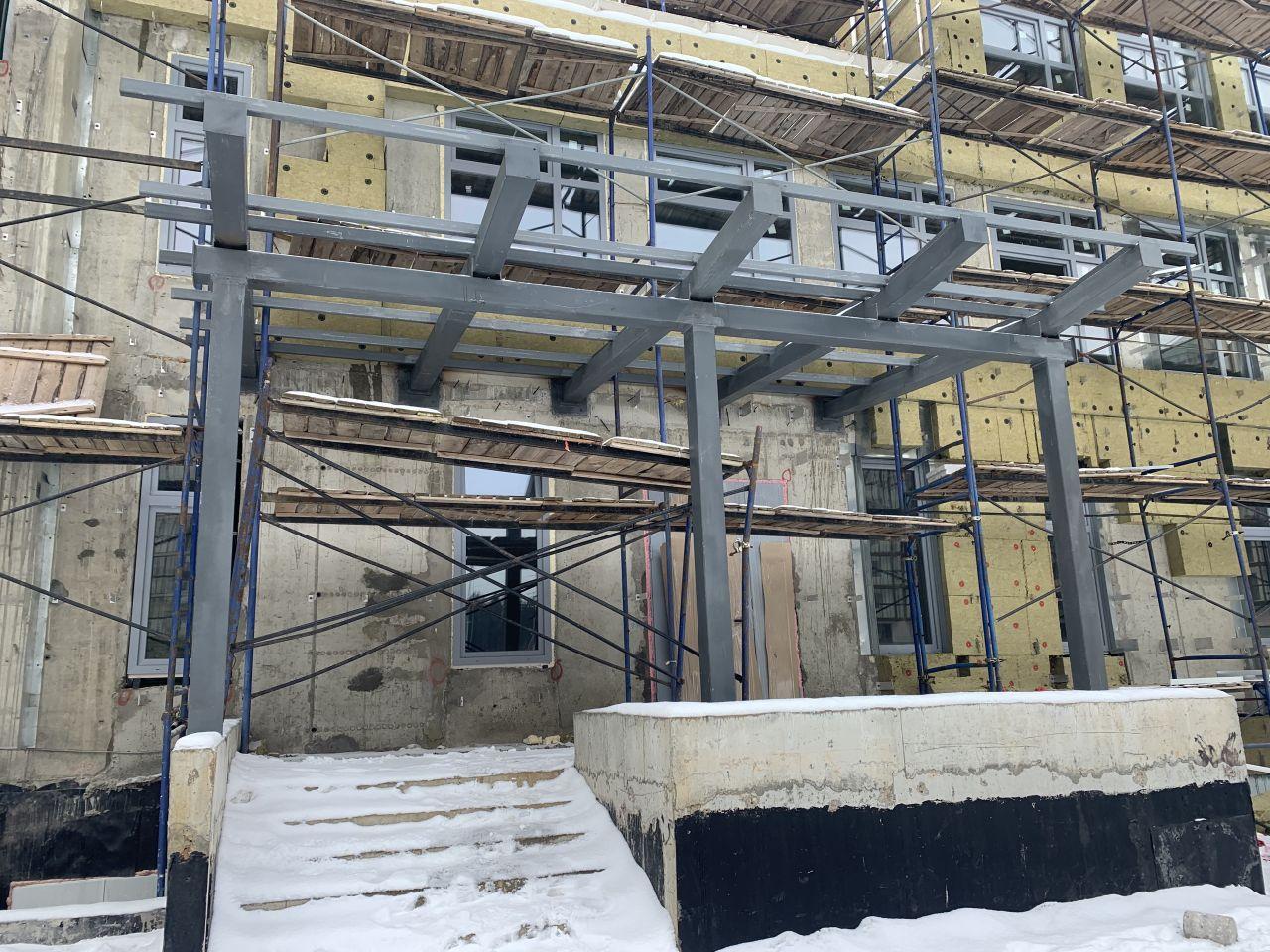

• Продолжается установка декоративного фасада

• Монтируется каркас входных порталов

• Начался монтаж внутренних коммуникаций


⠀
В 9 доме:

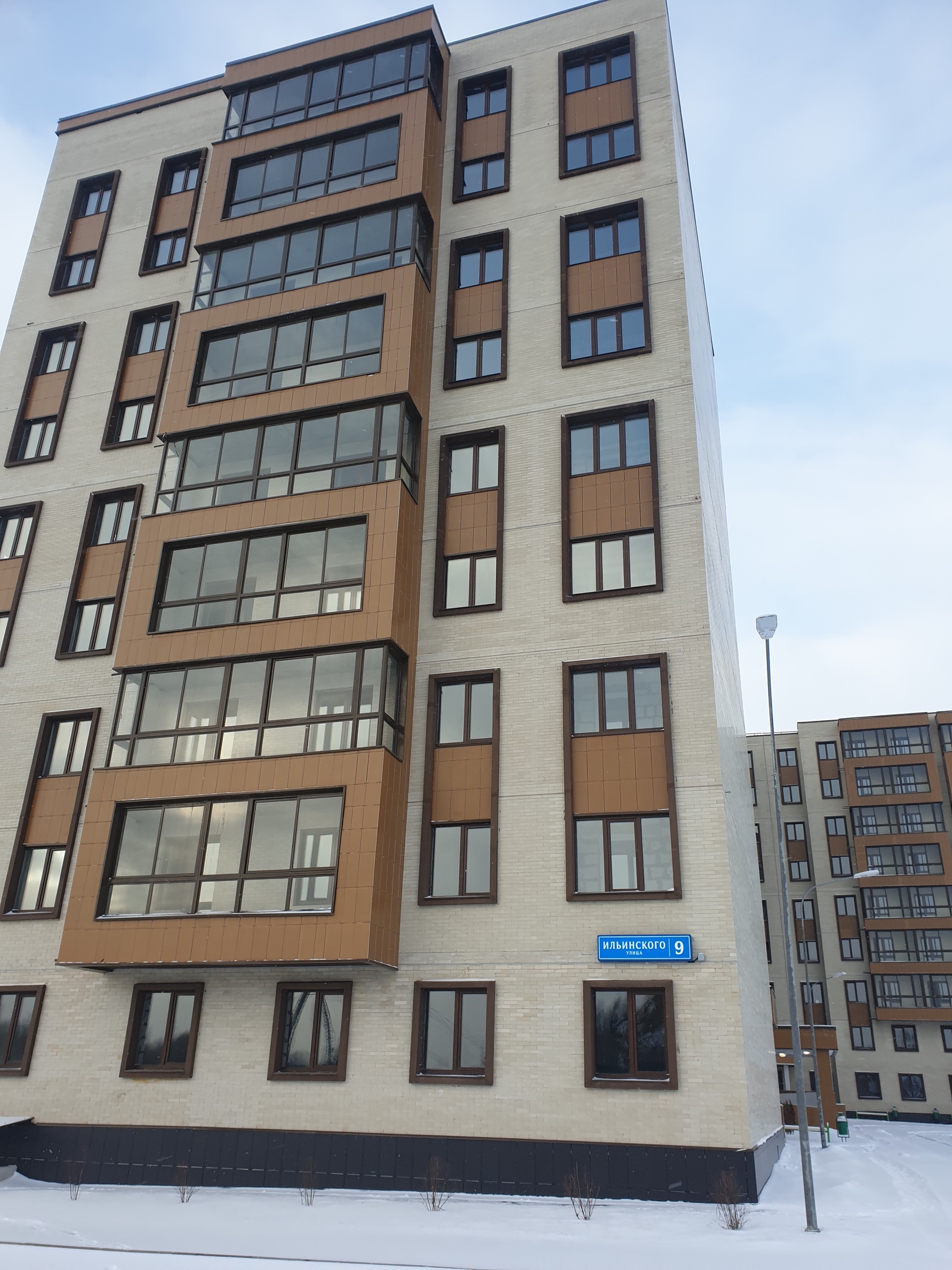

• ЗОС получен. Ведется подготовка квартир к передаче




⠀
В 10 доме:

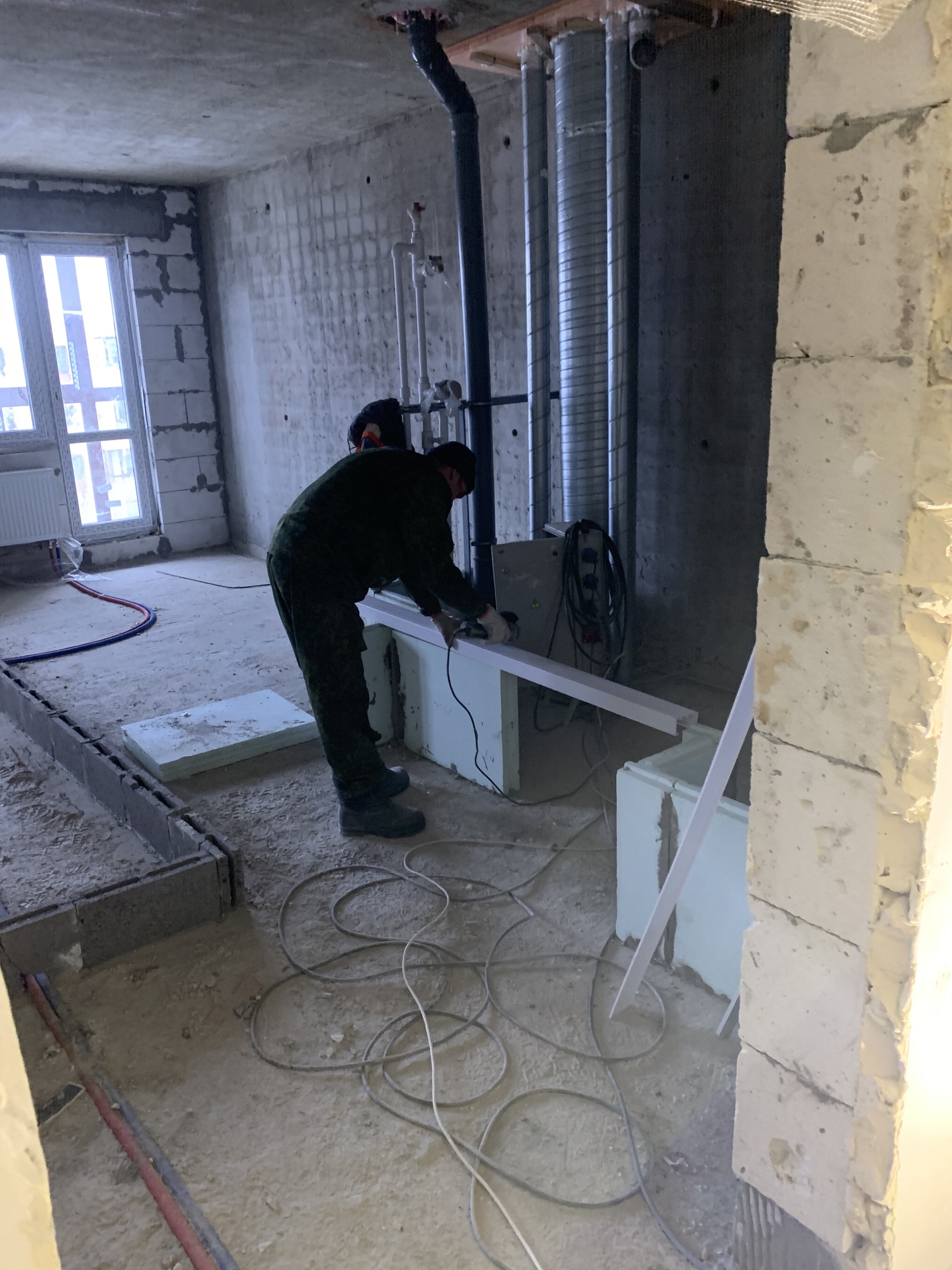

• Ведется внутренняя отделка МОП, разводка электричества, монтаж щитков


• В квартирах монтируются короба для стояков


• Начата декоративная отделка входных порталов

⠀
В 11 доме:

• Ведется монтаж направляющих для фиксации труб водоснабжения и канализации

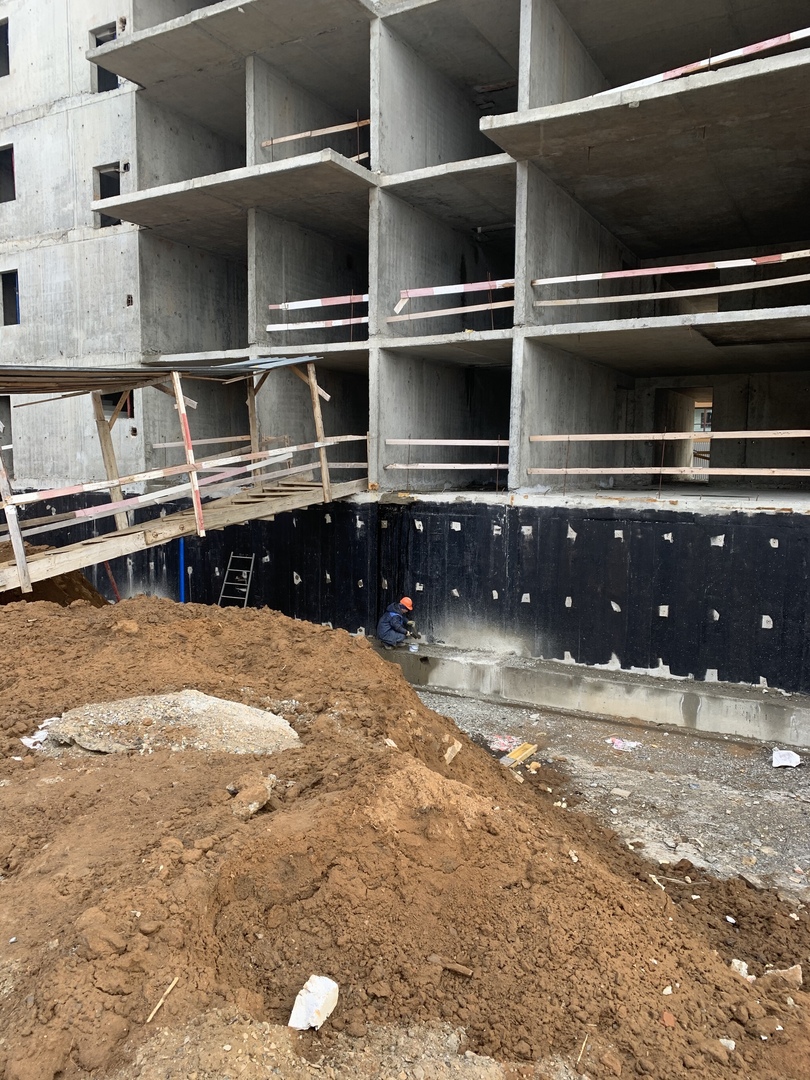

• Ведется гидроизоляция цокольного этажа


⠀
В 12 доме:

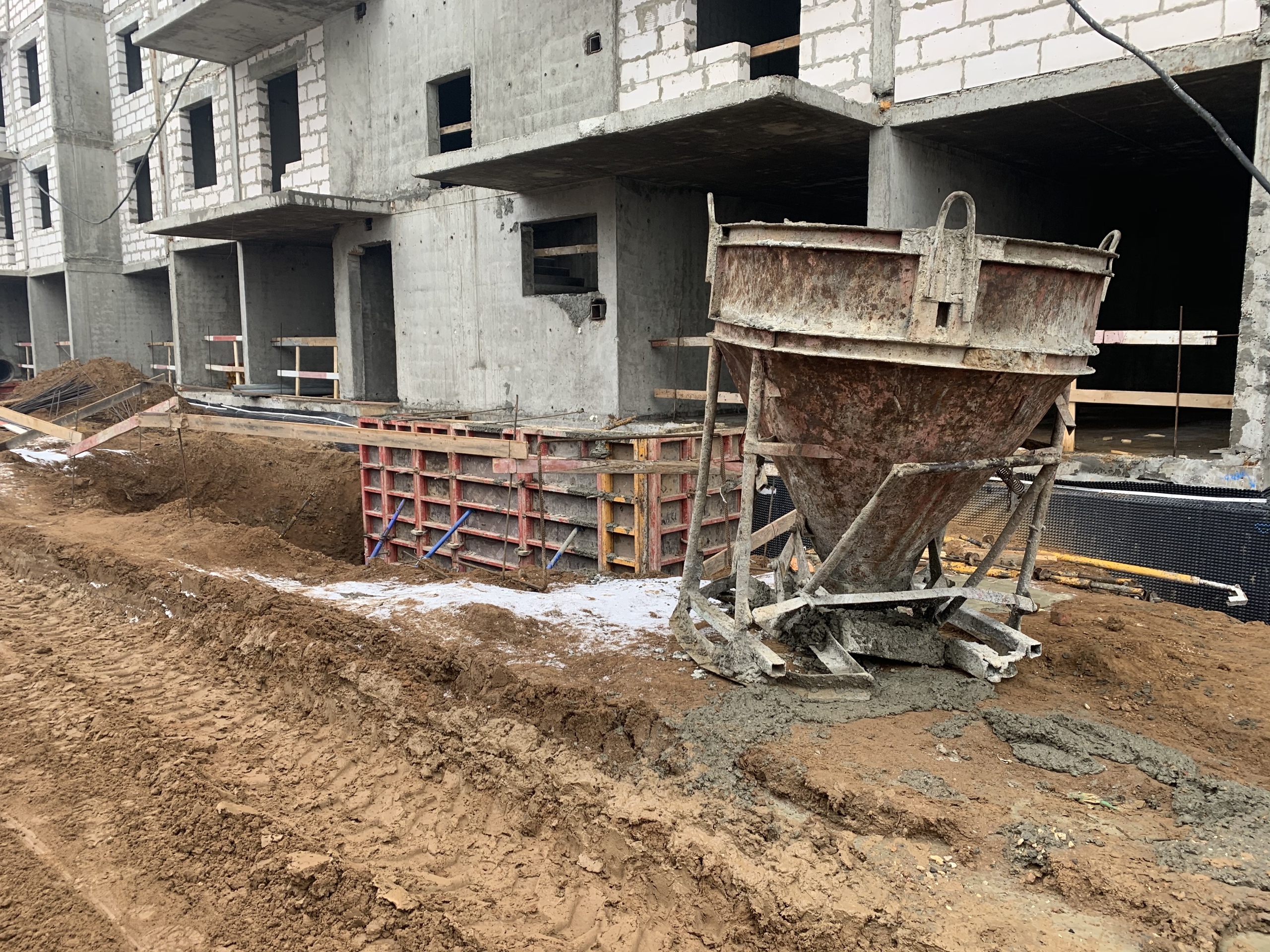

• Завершена расчистка территории для последующих этапов строительства


⠀
В 20 доме:
• ЗОС получен. Ведется подготовка квартир к передаче
• Продолжается установка декоративного фасада

• Монтируется каркас входных порталов

• Начался монтаж внутренних коммуникаций


⠀
В 9 доме:
• ЗОС получен. Ведется подготовка квартир к передаче




⠀
В 10 доме:
• Ведется внутренняя отделка МОП, разводка электричества, монтаж щитков


• В квартирах монтируются короба для стояков


• Начата декоративная отделка входных порталов

⠀
В 11 доме:

• Ведется монтаж направляющих для фиксации труб водоснабжения и канализации


• Ведется гидроизоляция цокольного этажа


⠀
В 12 доме:
• Завершена расчистка территории для последующих этапов строительства


⠀
В 20 доме:
• ЗОС получен. Ведется подготовка квартир к передаче
- taburetmao
- Сообщения: 86
- Зарегистрирован: 09 апр 2019, 15:26
- Адрес: Ильинского д.4 корп 1 и 2
- Благодарил (а): 212 раз
- Поблагодарили: 92 раза
- Квартира:
Ход строительства

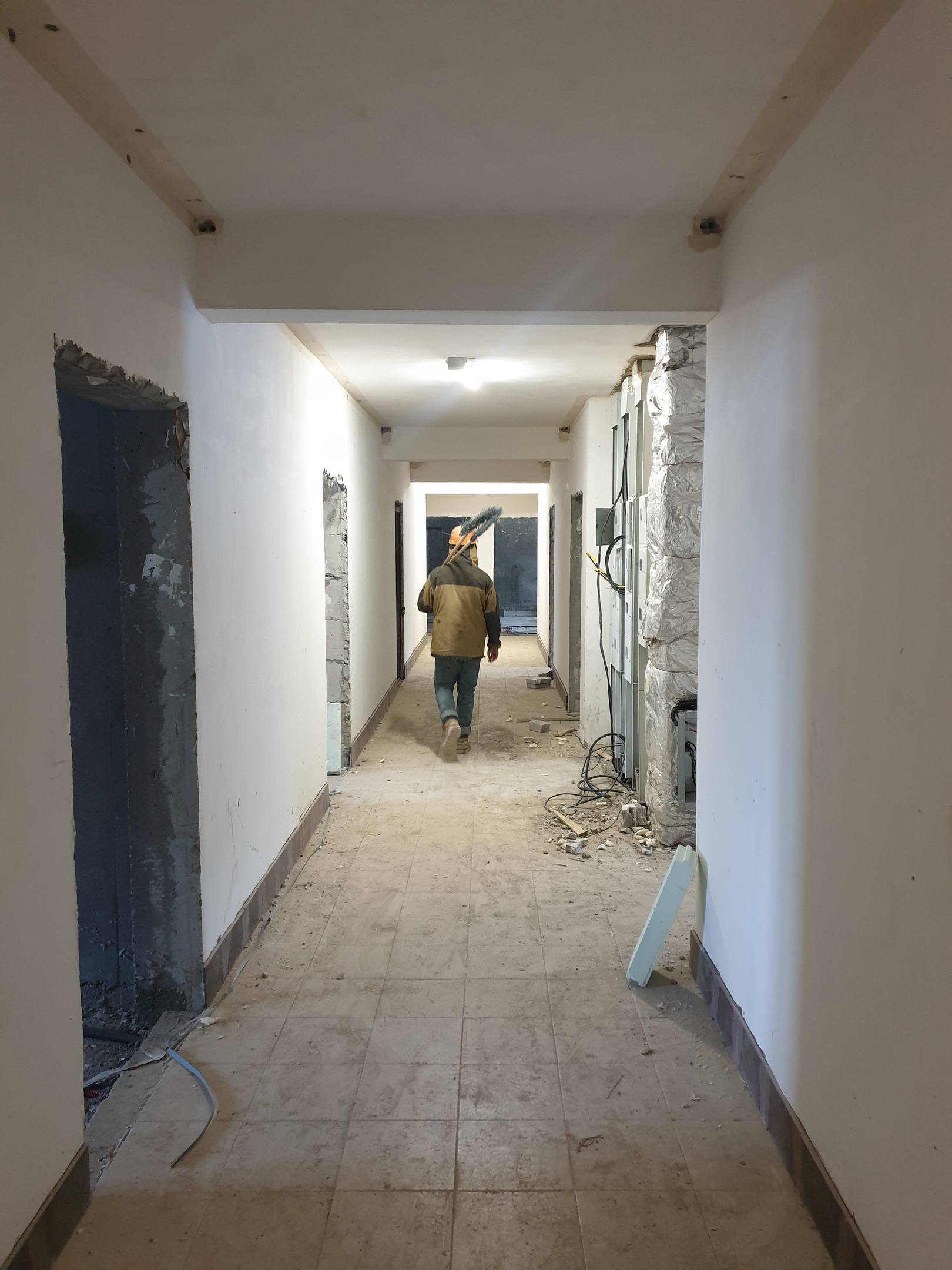

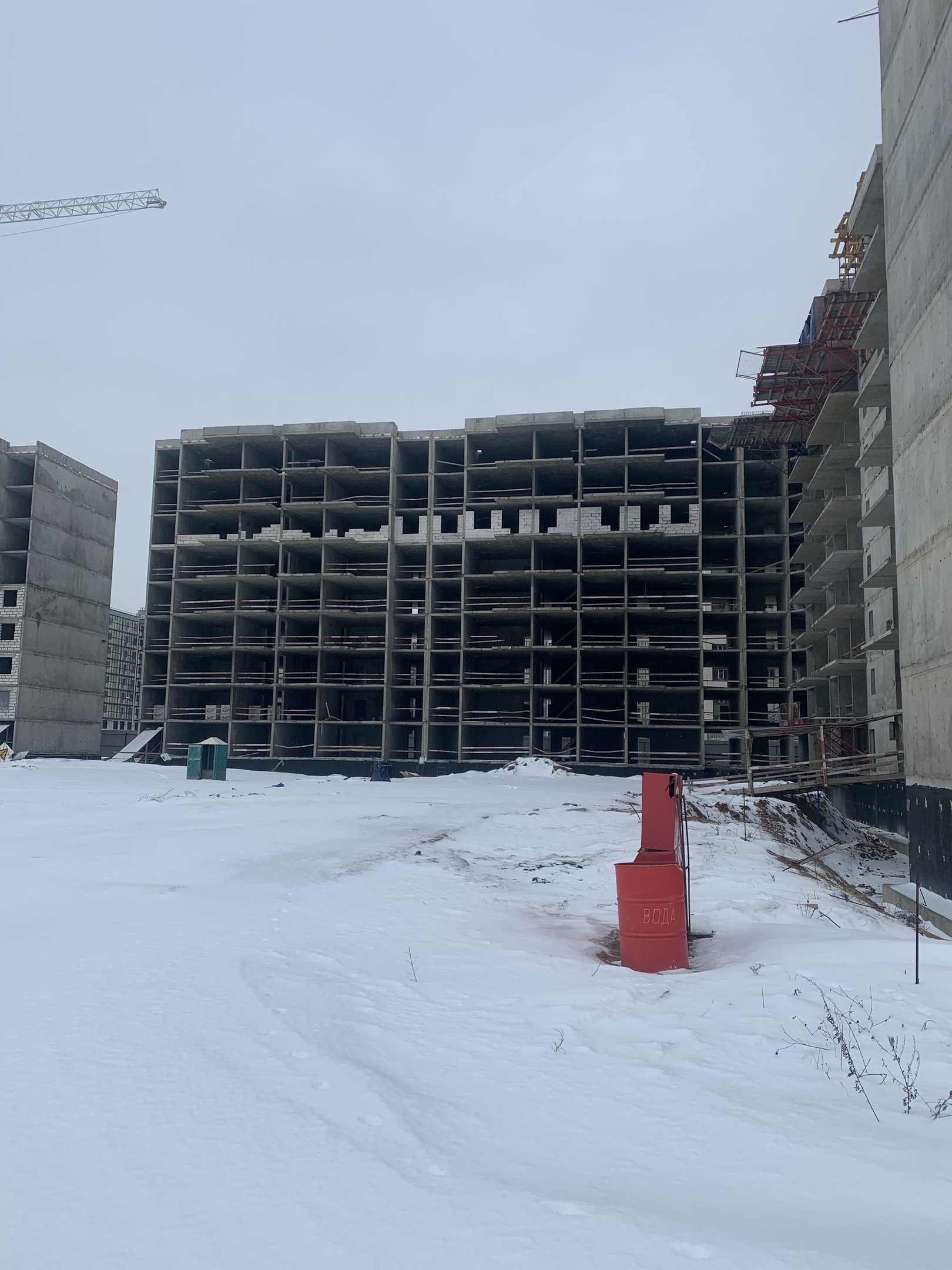

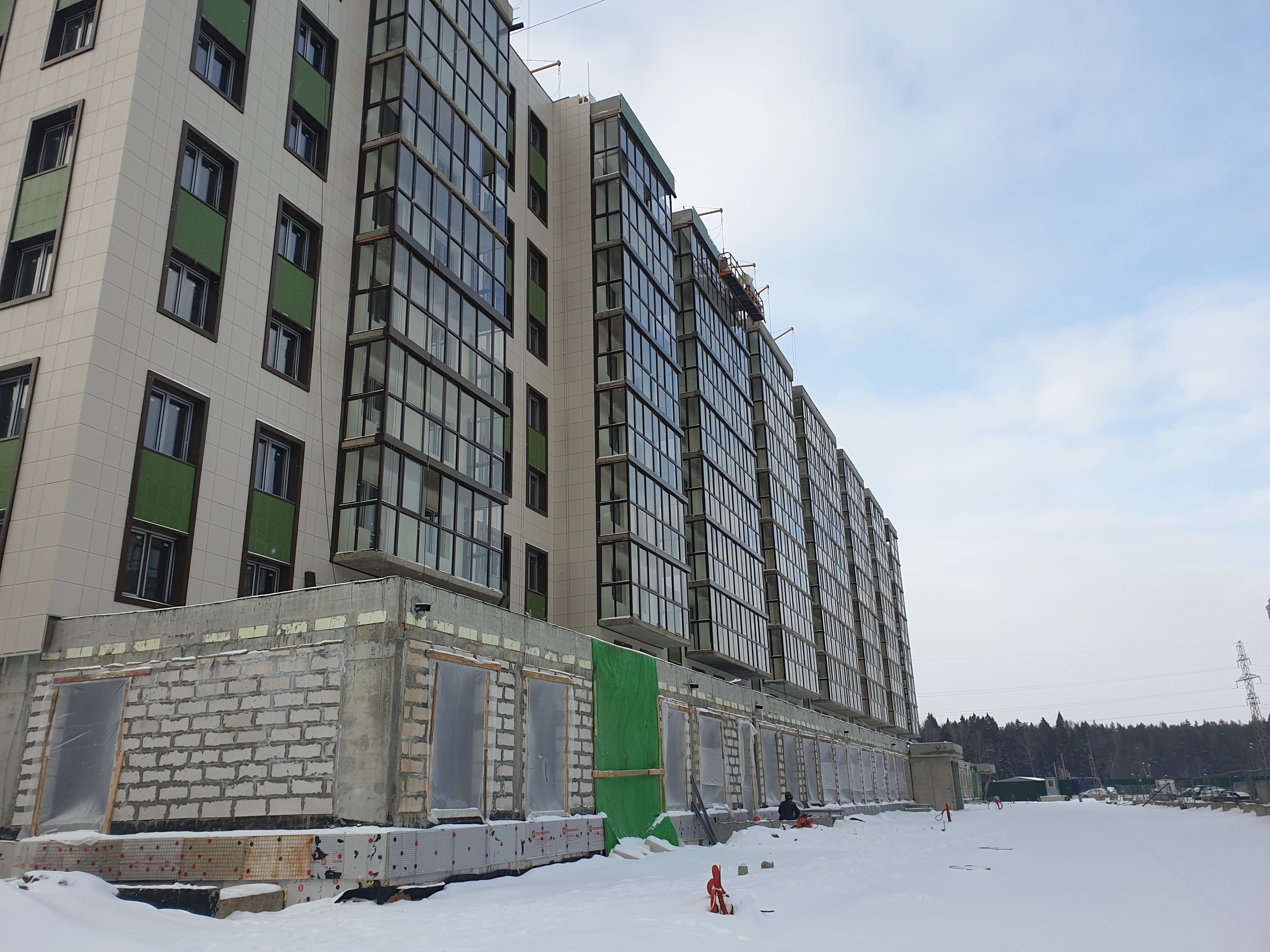

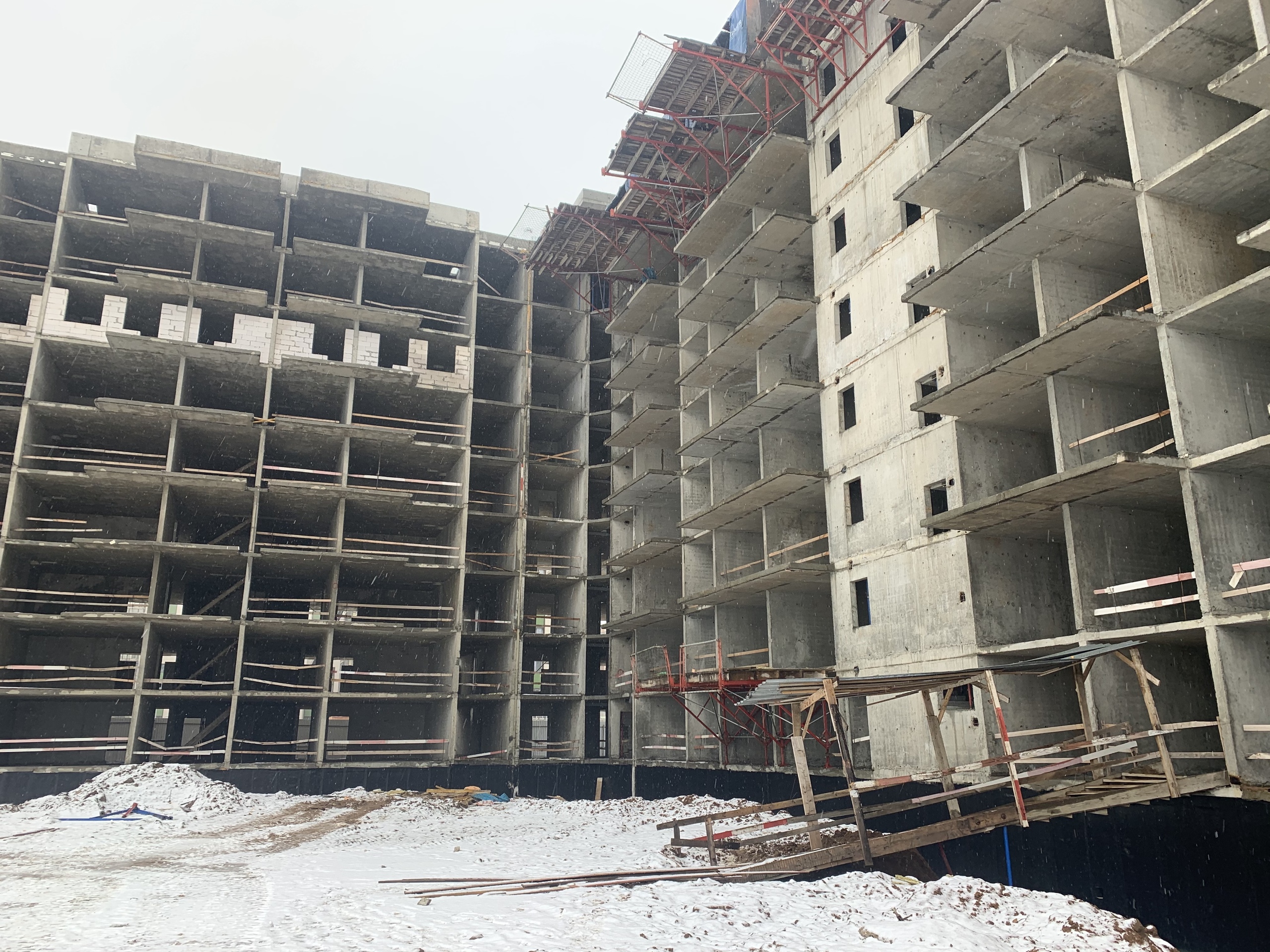

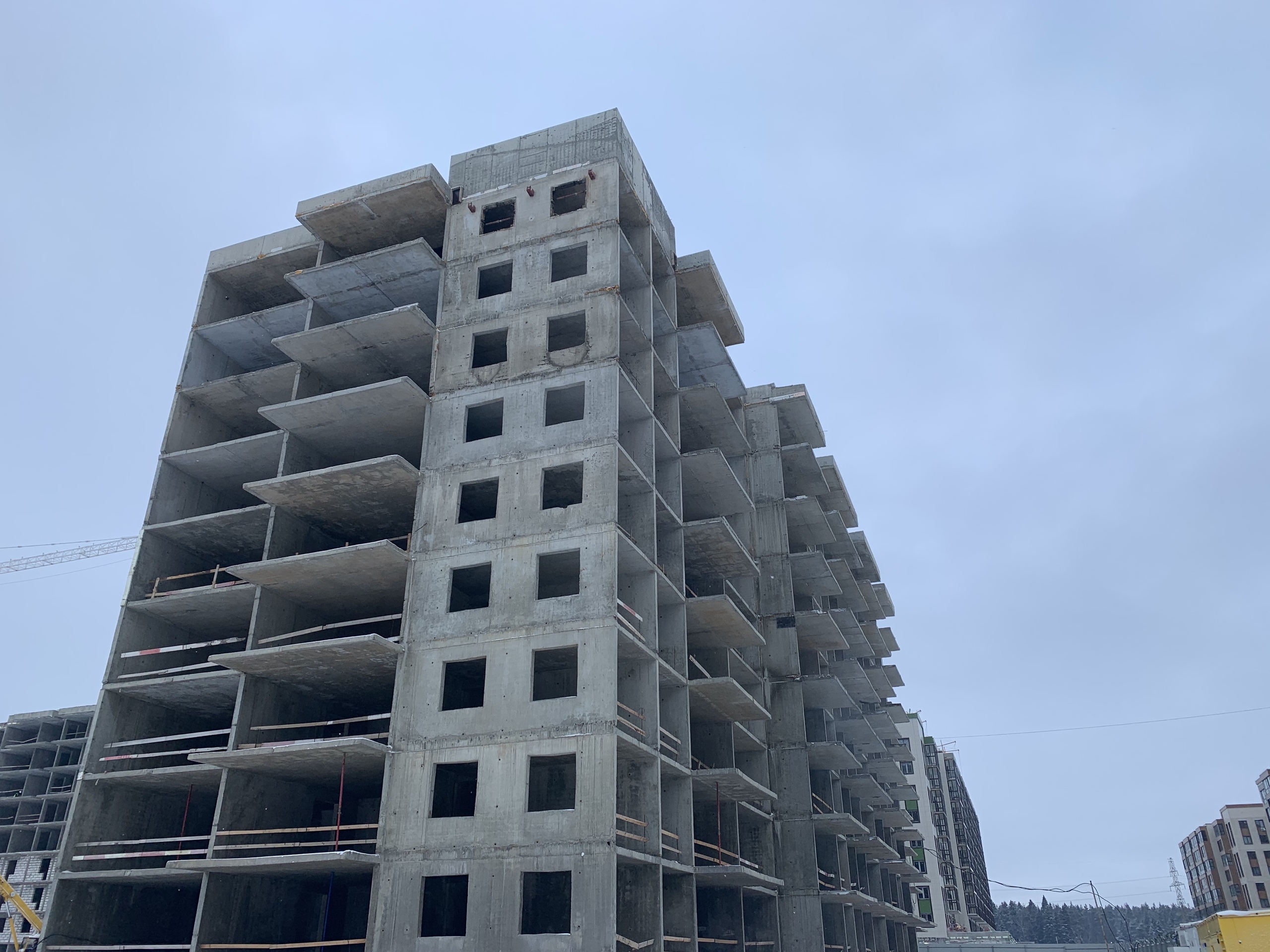

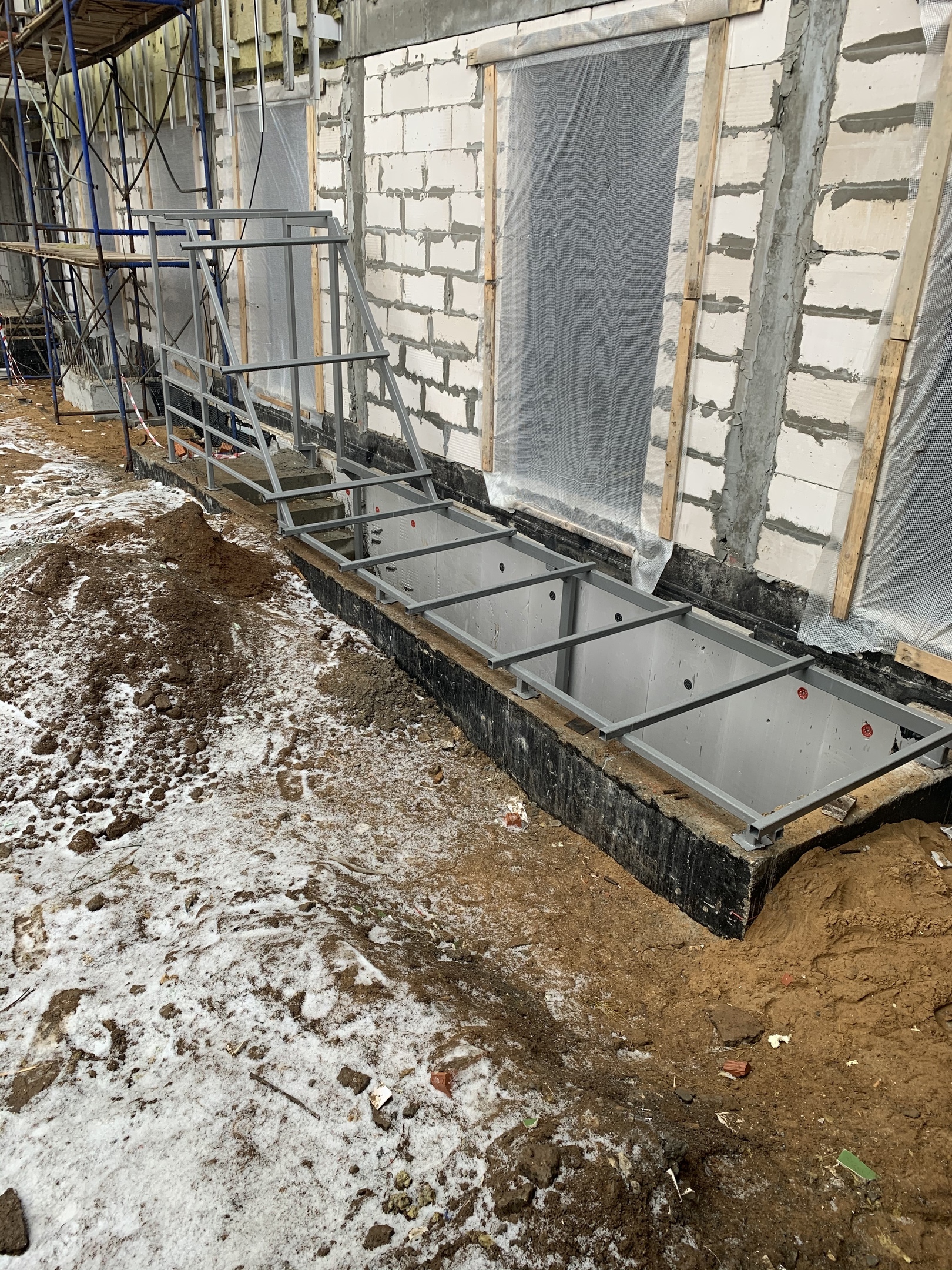

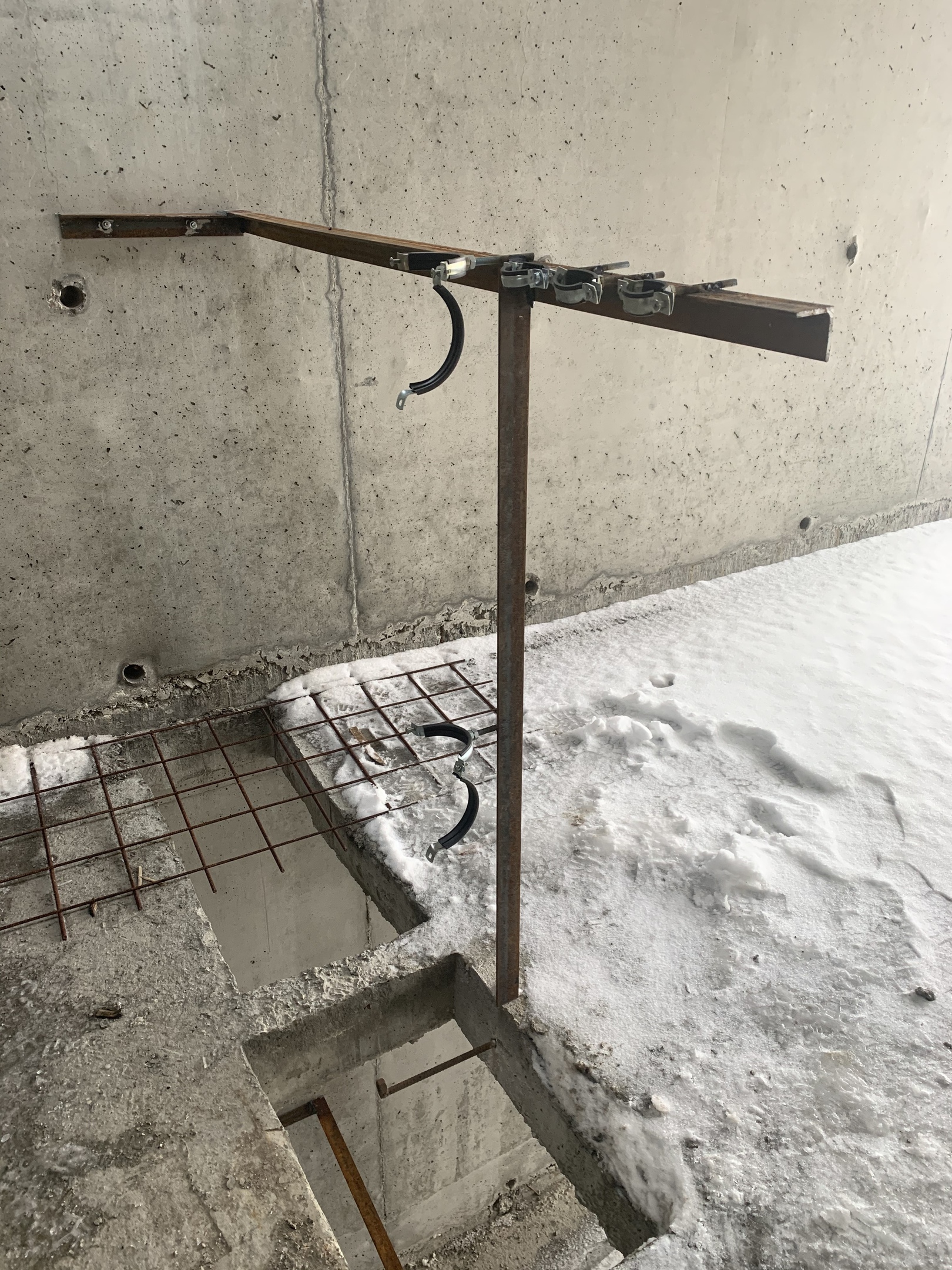

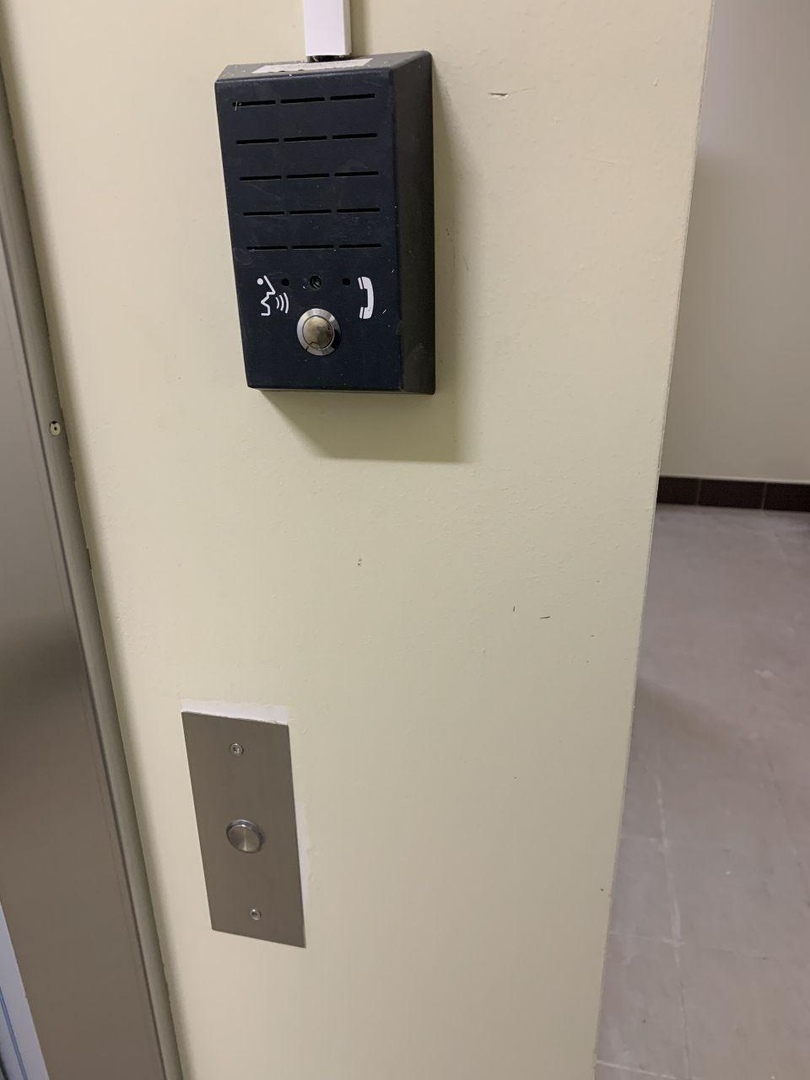

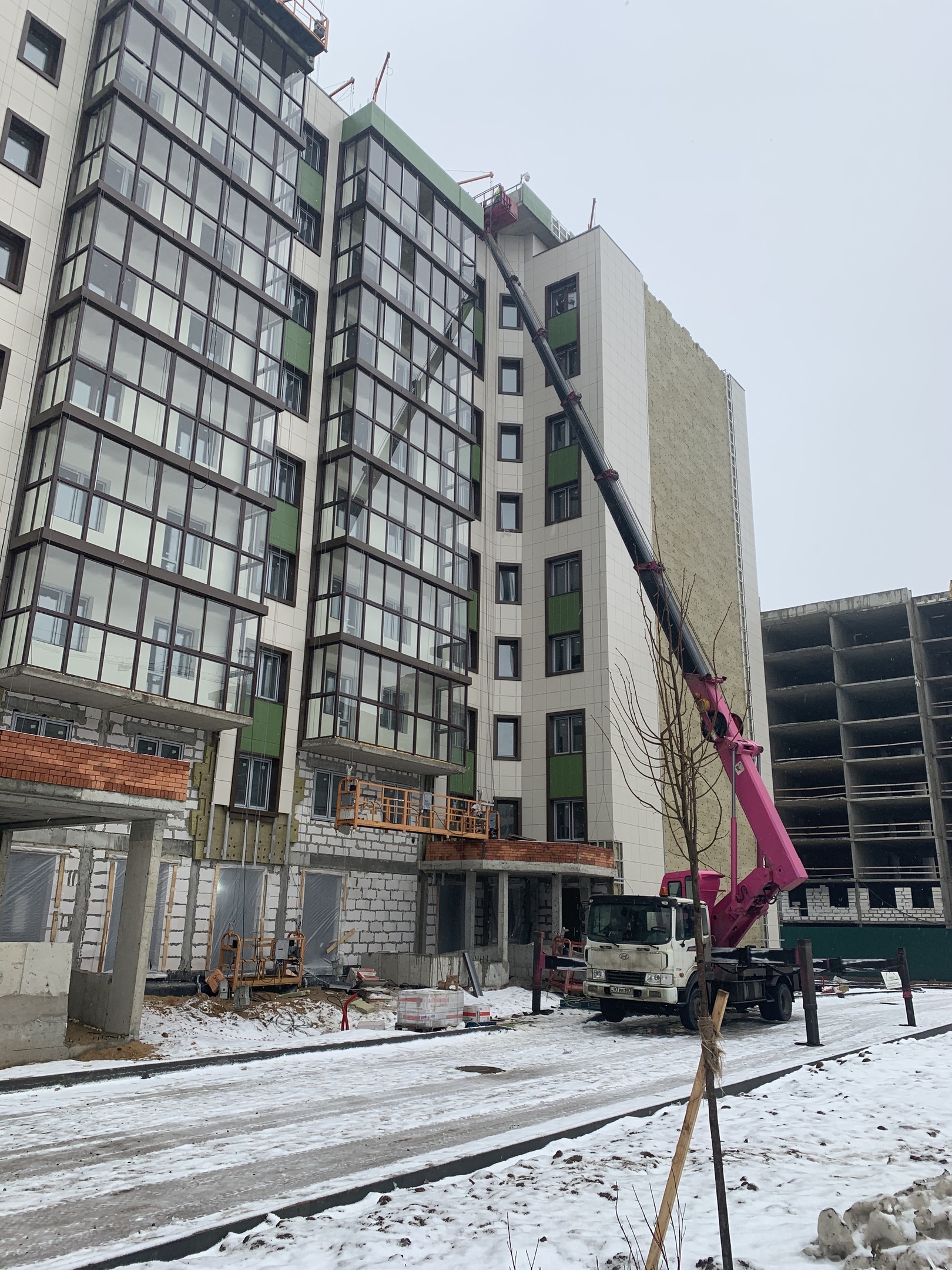

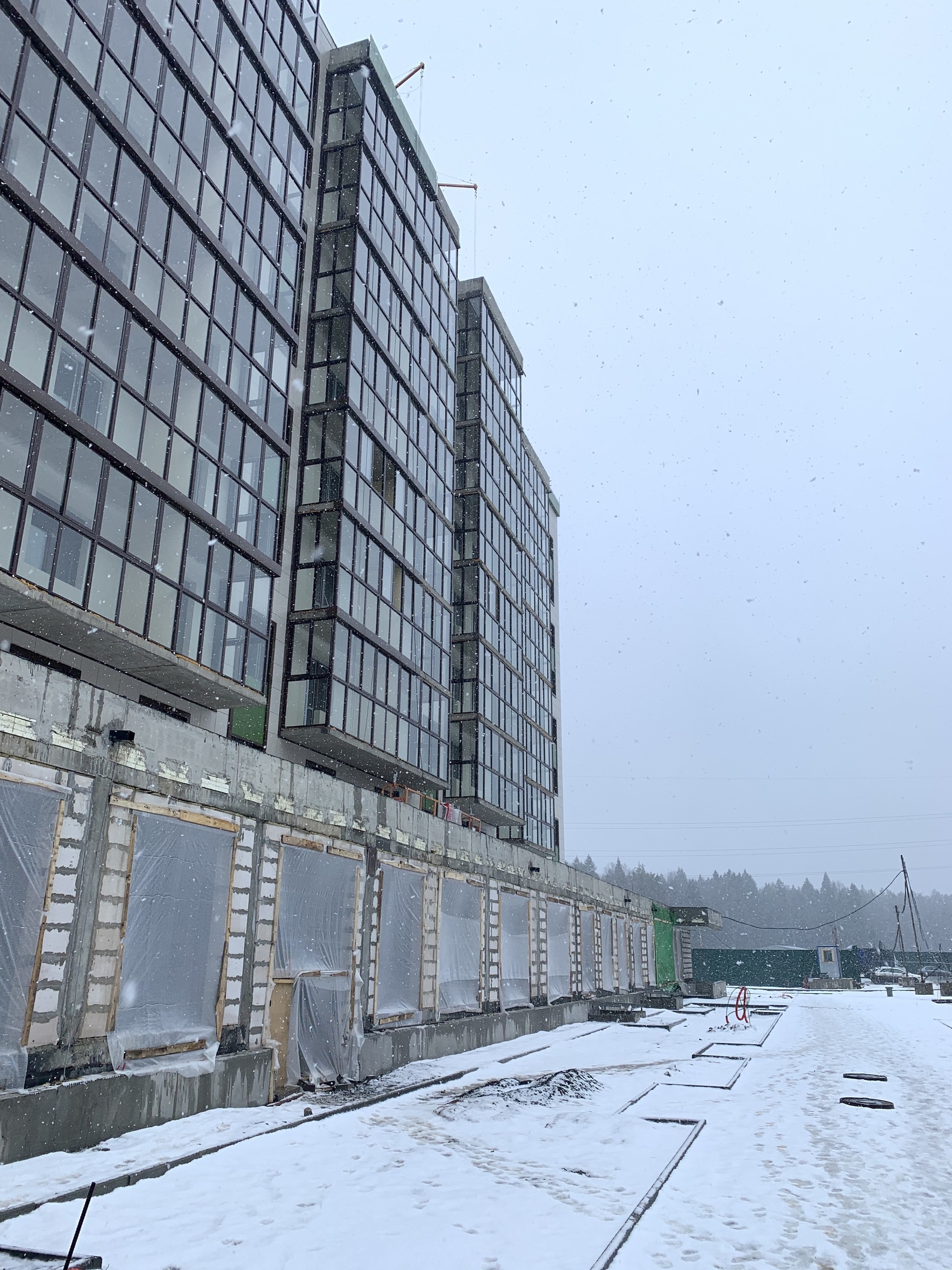

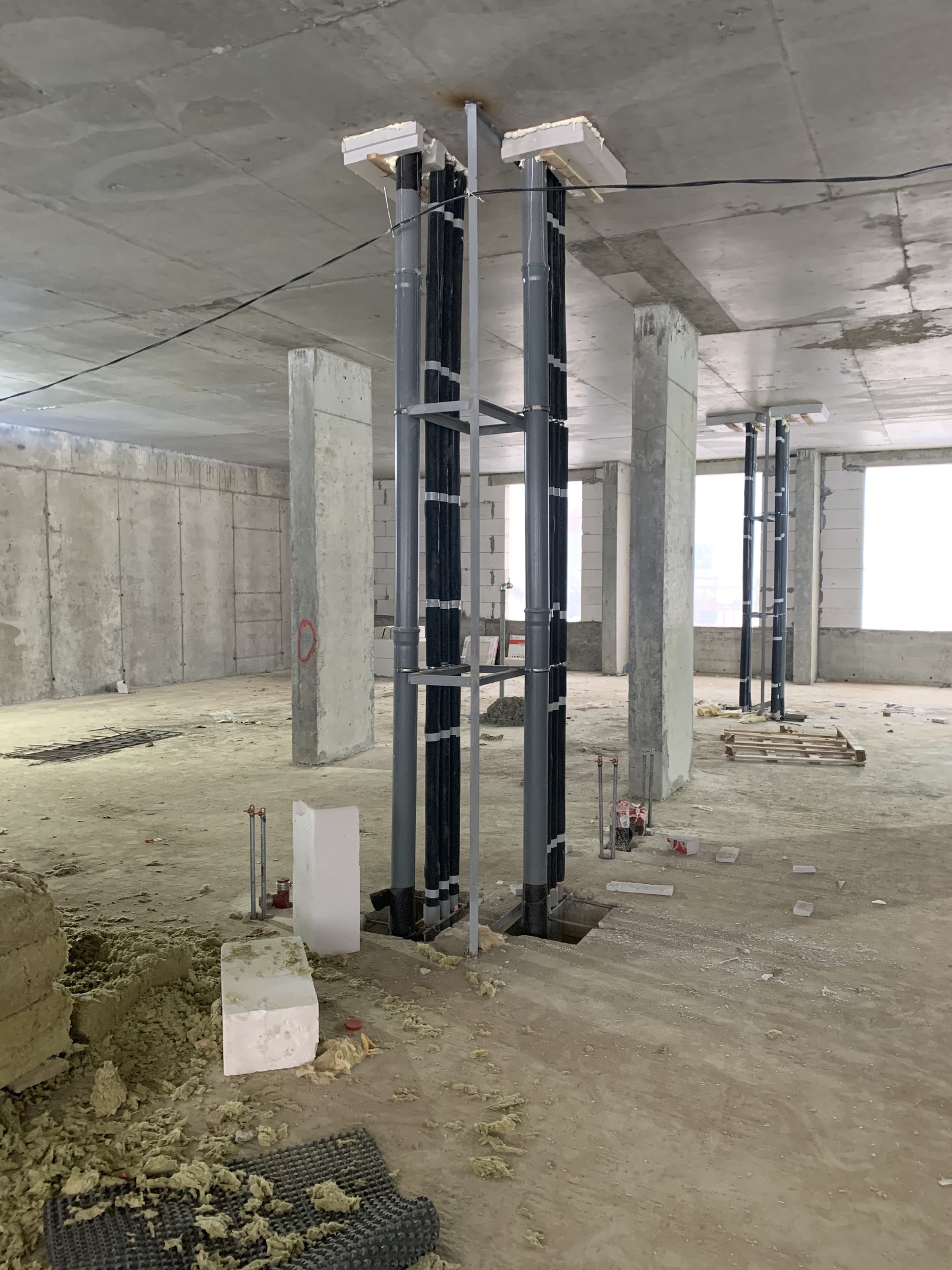

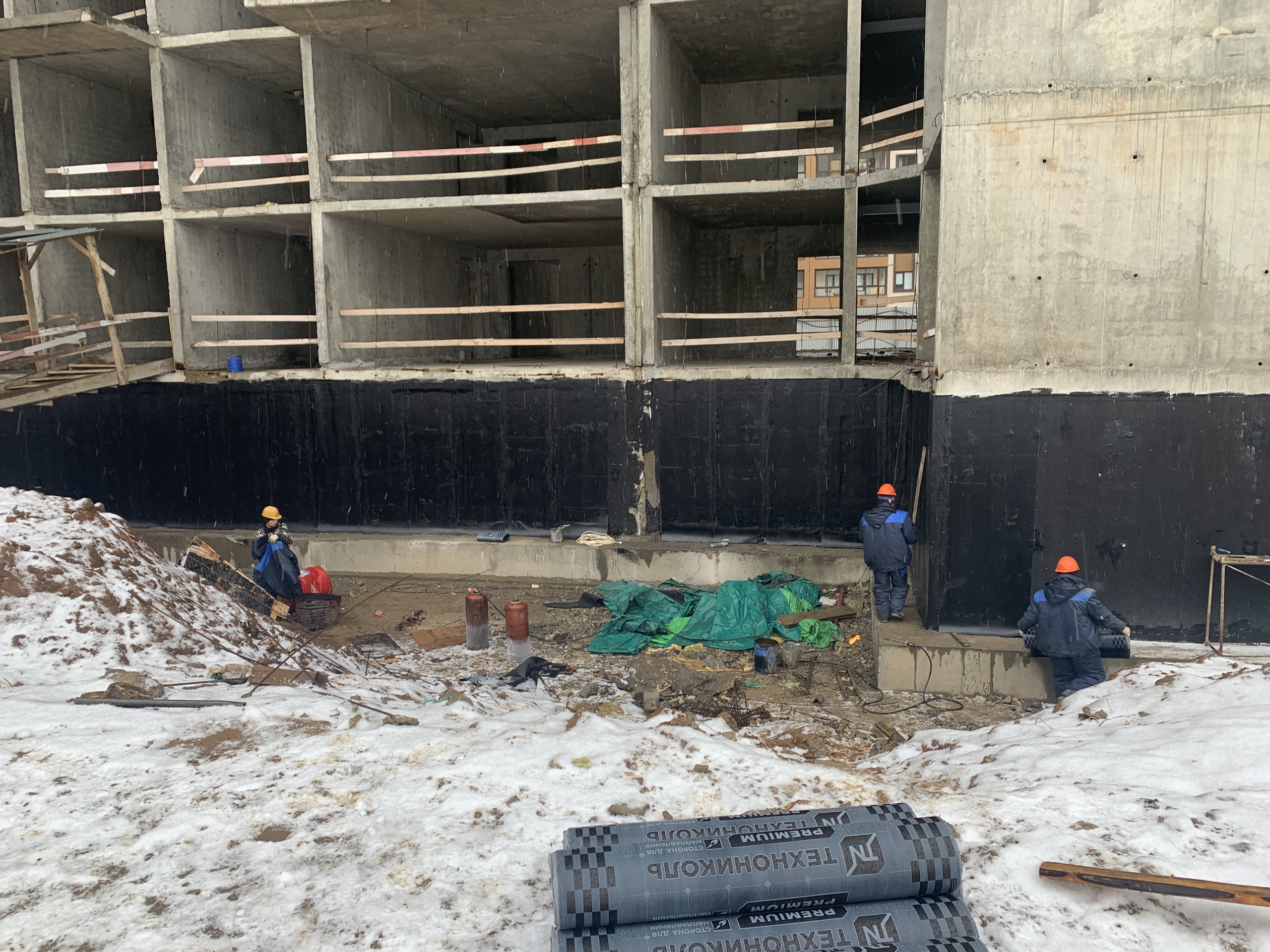

Маленький отчет со вчерашней вылазки в "Ривьеру".
Для просмотра вложений необходимо зарегистрироваться или авторизоваться на форуме.
- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства
Детский сад:

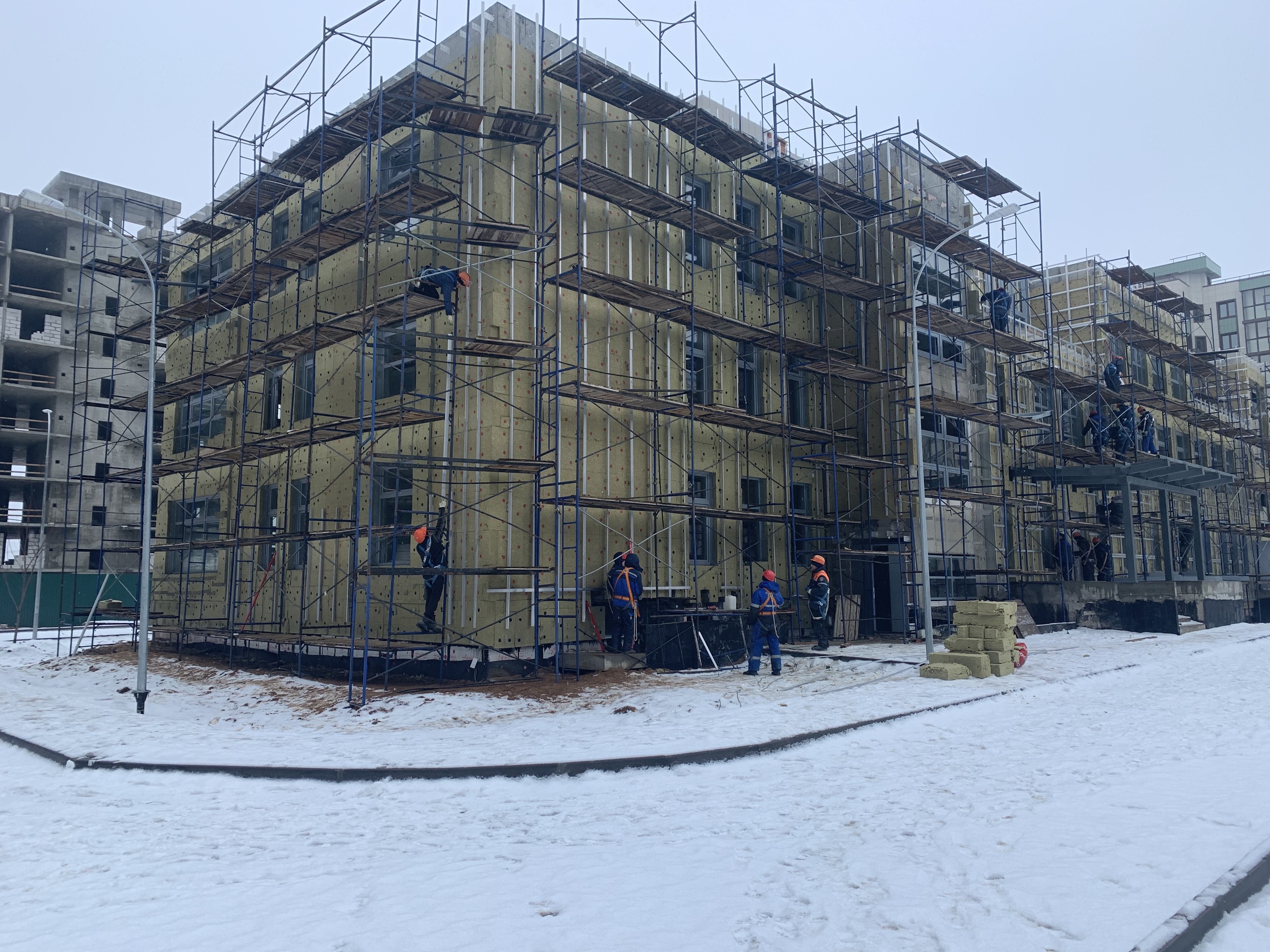

⦁ Продолжается установка декоративного фасада

⦁ Монтируется каркас входных порталов

⦁ Ведется монтаж внутренних коммуникаций

В 9 доме:
⦁ ЗОС получен

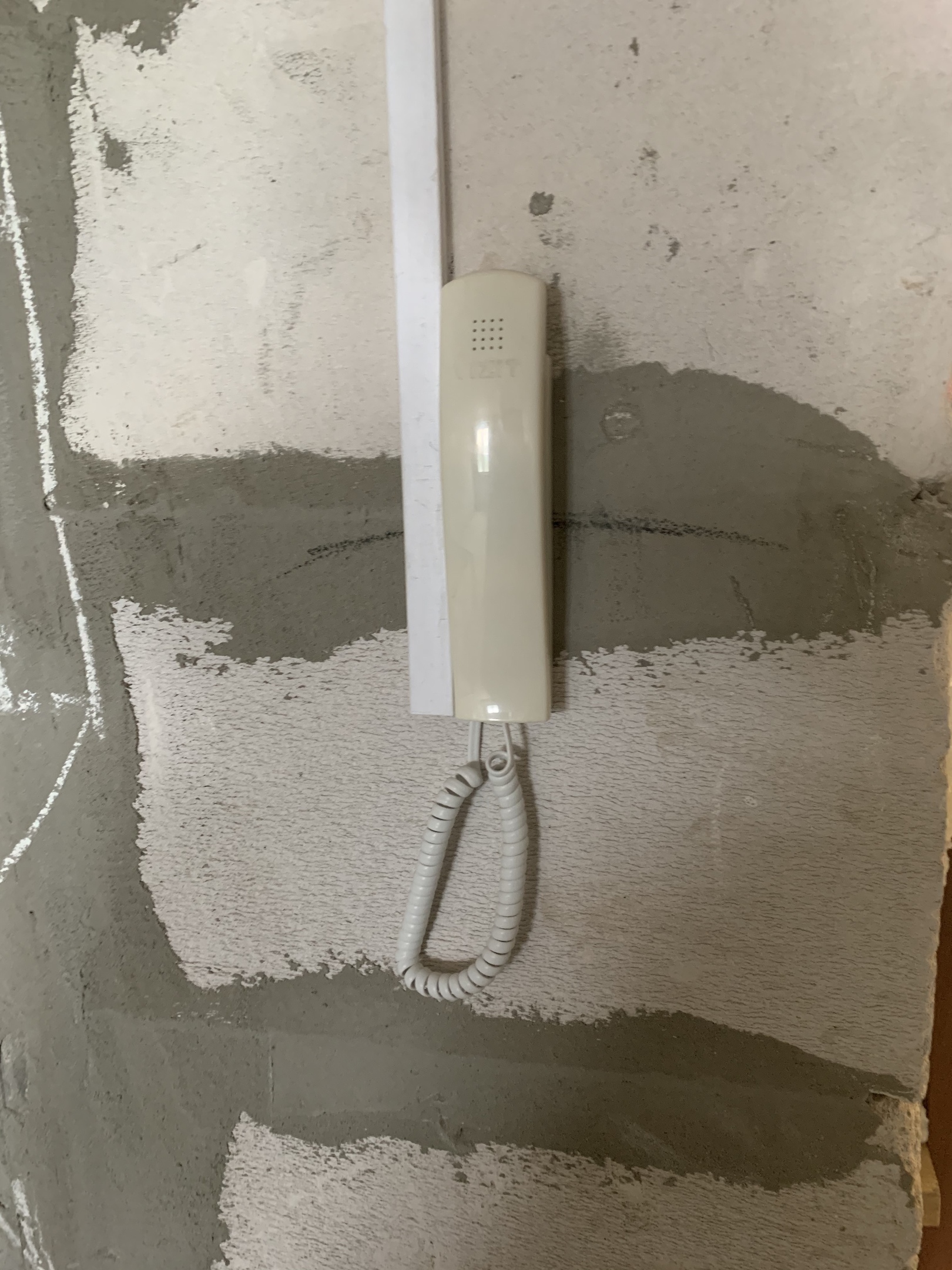

⦁ Ведется настройка системы домофонной связи

⦁ Завершается проверка систем водоснабжения, индивидуальных приборов учета водопотребления

⦁ Продолжается клининг и регулировка окон и фурнитуры

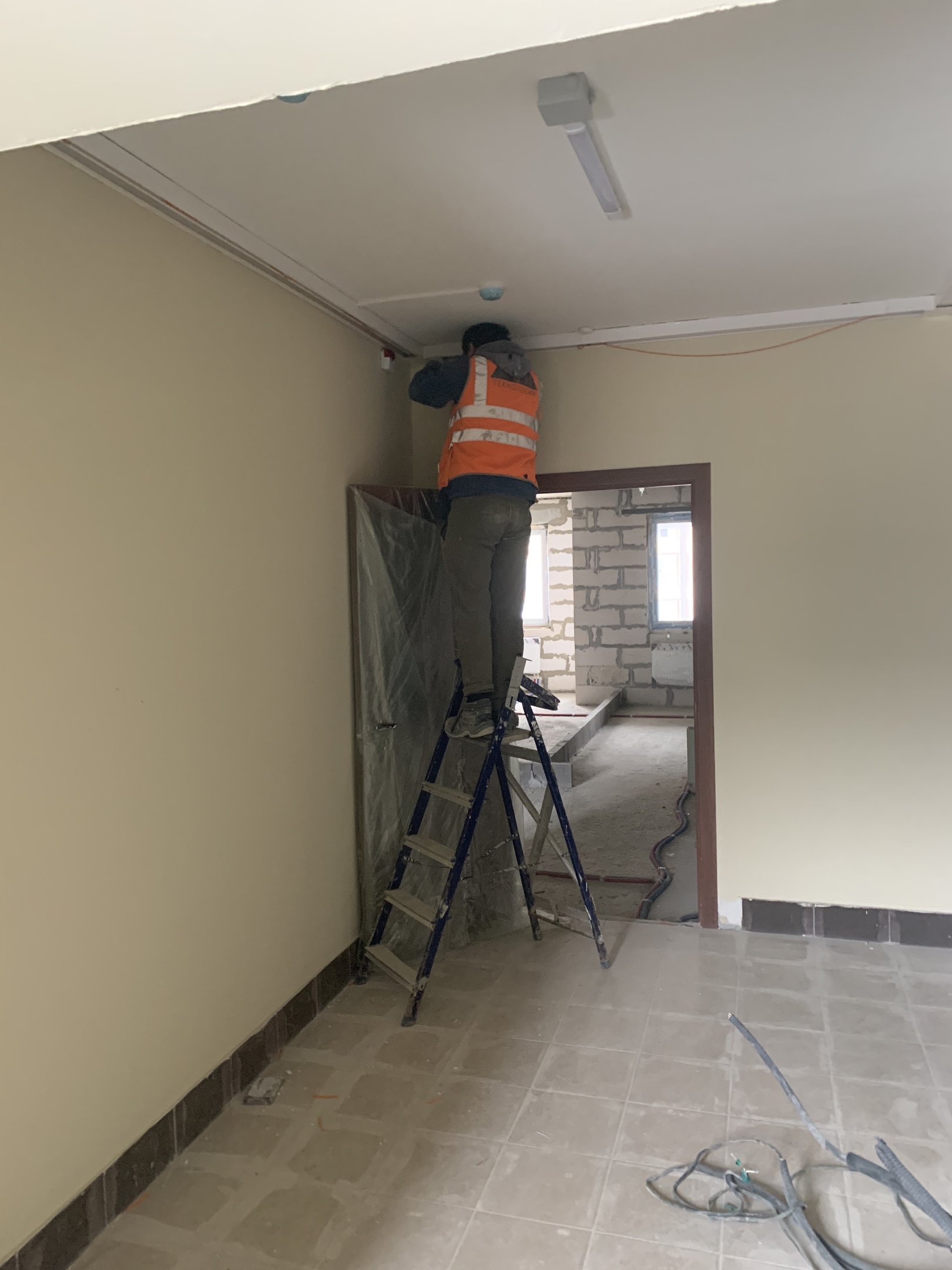

⦁ Завершается настройка лифтового оборудования
В 10 доме:
⦁ Ведется внутренняя отделка МОП, разводка электричества, монтаж щитков



⦁ Продолжается устройство слаботочных систем

⦁ Начата декоративная отделка входных порталов

В 11 доме:
⦁ Продолжается гидроизоляция цокольного этажа

⦁ Ведется армирование входных порталов и приямков

⦁ Идет завоз строительных материалов


В 12 доме:
⦁ Продолжается гидроизоляция цокольного этажа

⦁ Идет завоз строительных материалов
⦁ Продолжается установка декоративного фасада

⦁ Монтируется каркас входных порталов

⦁ Ведется монтаж внутренних коммуникаций

В 9 доме:
⦁ ЗОС получен

⦁ Ведется настройка системы домофонной связи

⦁ Завершается проверка систем водоснабжения, индивидуальных приборов учета водопотребления

⦁ Продолжается клининг и регулировка окон и фурнитуры

⦁ Завершается настройка лифтового оборудования
В 10 доме:
⦁ Ведется внутренняя отделка МОП, разводка электричества, монтаж щитков



⦁ Продолжается устройство слаботочных систем

⦁ Начата декоративная отделка входных порталов

В 11 доме:
⦁ Продолжается гидроизоляция цокольного этажа

⦁ Ведется армирование входных порталов и приямков

⦁ Идет завоз строительных материалов


В 12 доме:
⦁ Продолжается гидроизоляция цокольного этажа

⦁ Идет завоз строительных материалов
- Юрий Куриков
- Сообщения: 4
- Зарегистрирован: 23 авг 2019, 12:48
-
- Сообщения: 87
- Зарегистрирован: 27 ноя 2018, 23:09
- Благодарил (а): 71 раз
- Поблагодарили: 41 раз
- Квартира:
Ход строительства
Юрий Куриков, вопрос времени... Оно уже столько тянется, что можно было целый город построить !
- Павел
- Администратор
- Сообщения: 1889
- Зарегистрирован: 26 май 2015, 12:48
- Благодарил (а): 172 раза
- Поблагодарили: 844 раза
Ход строительства

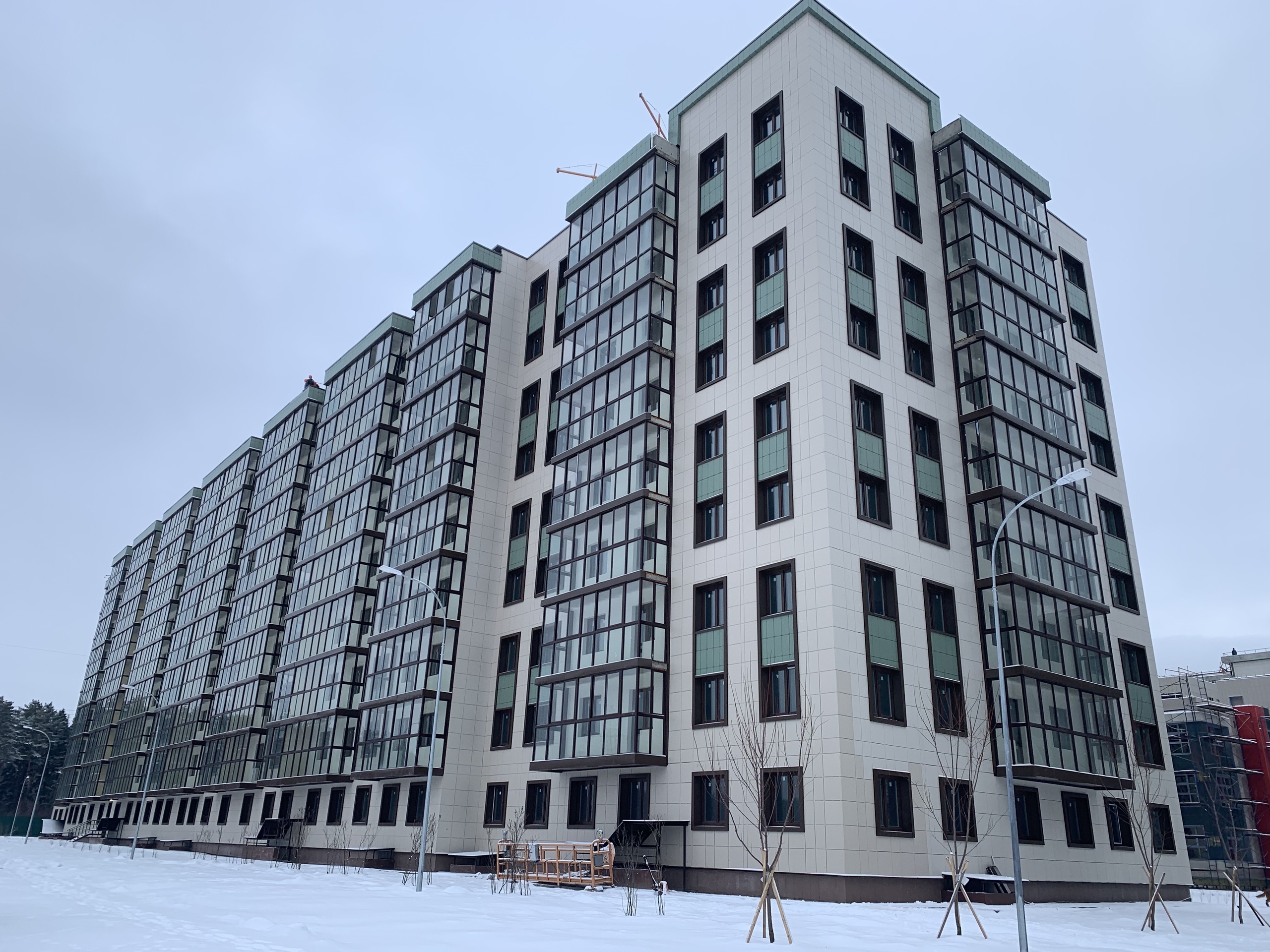

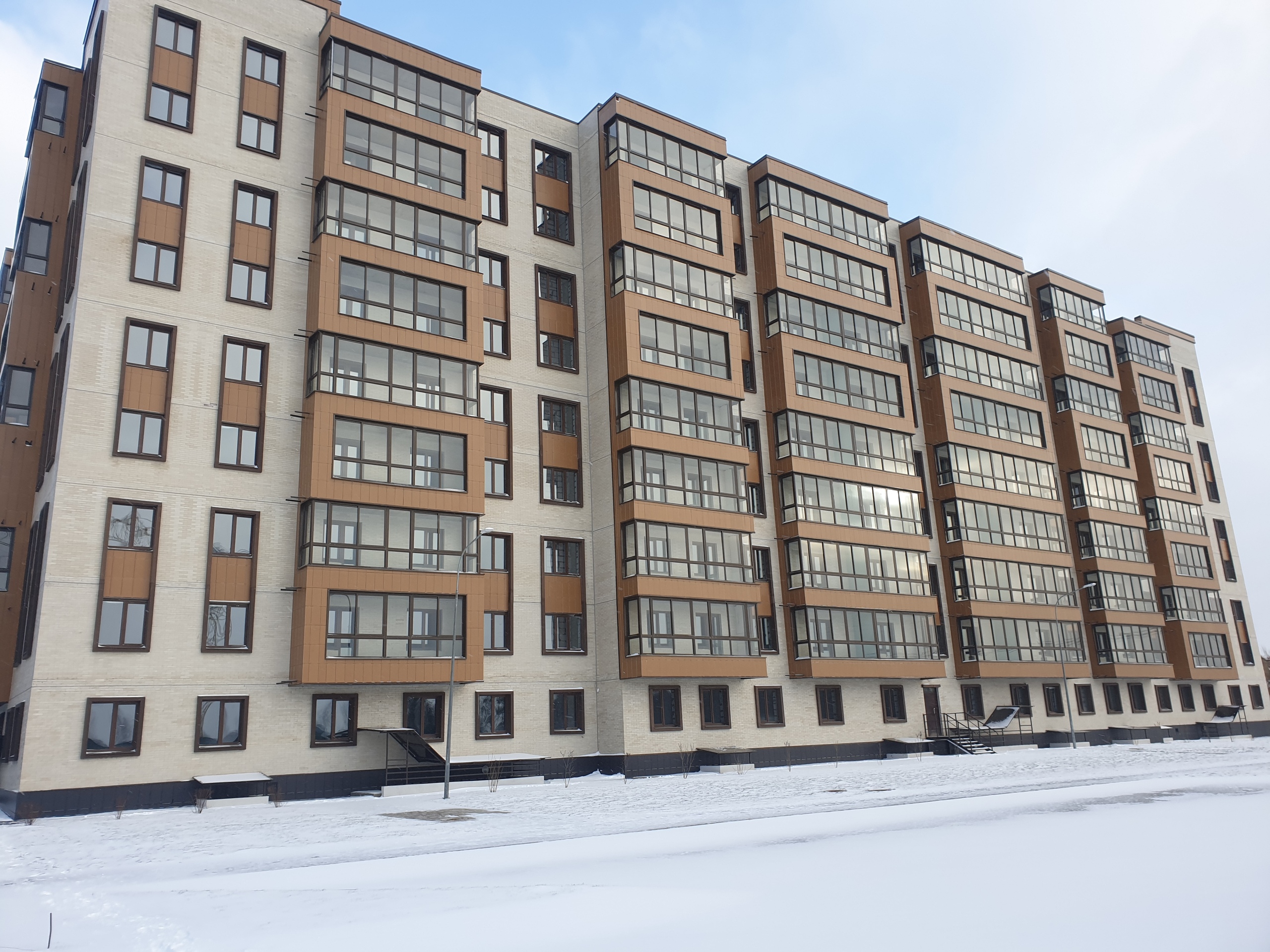

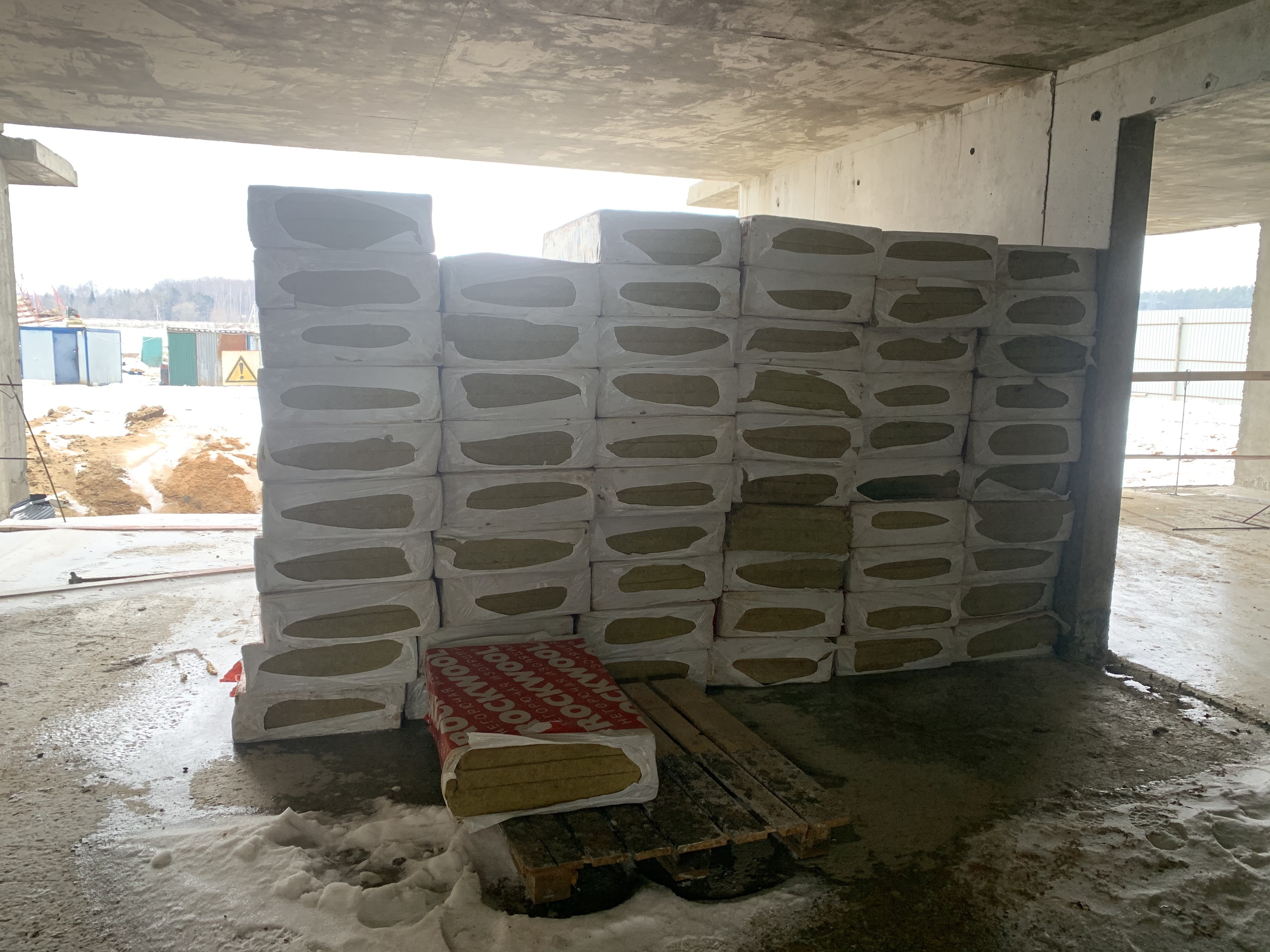

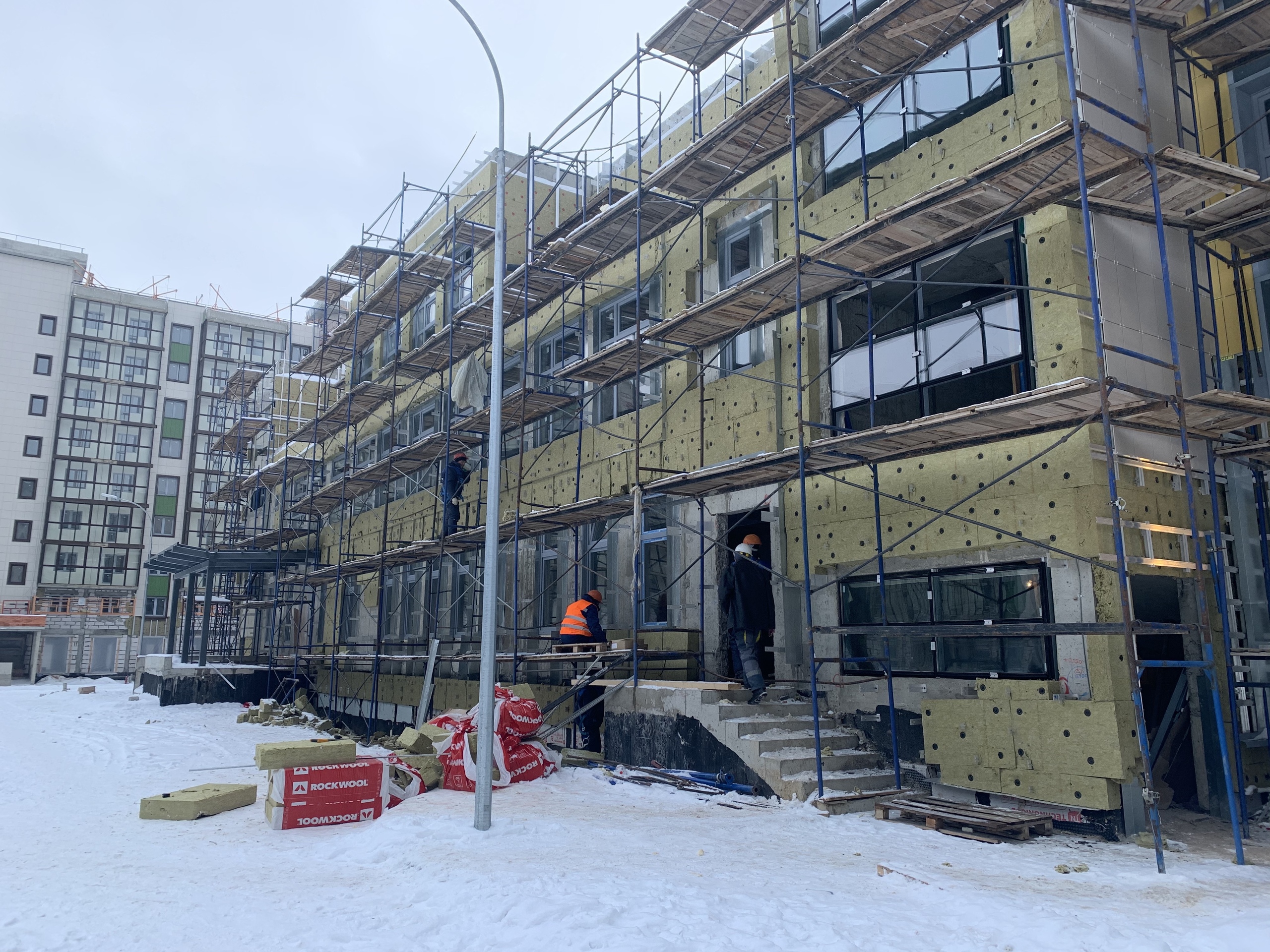

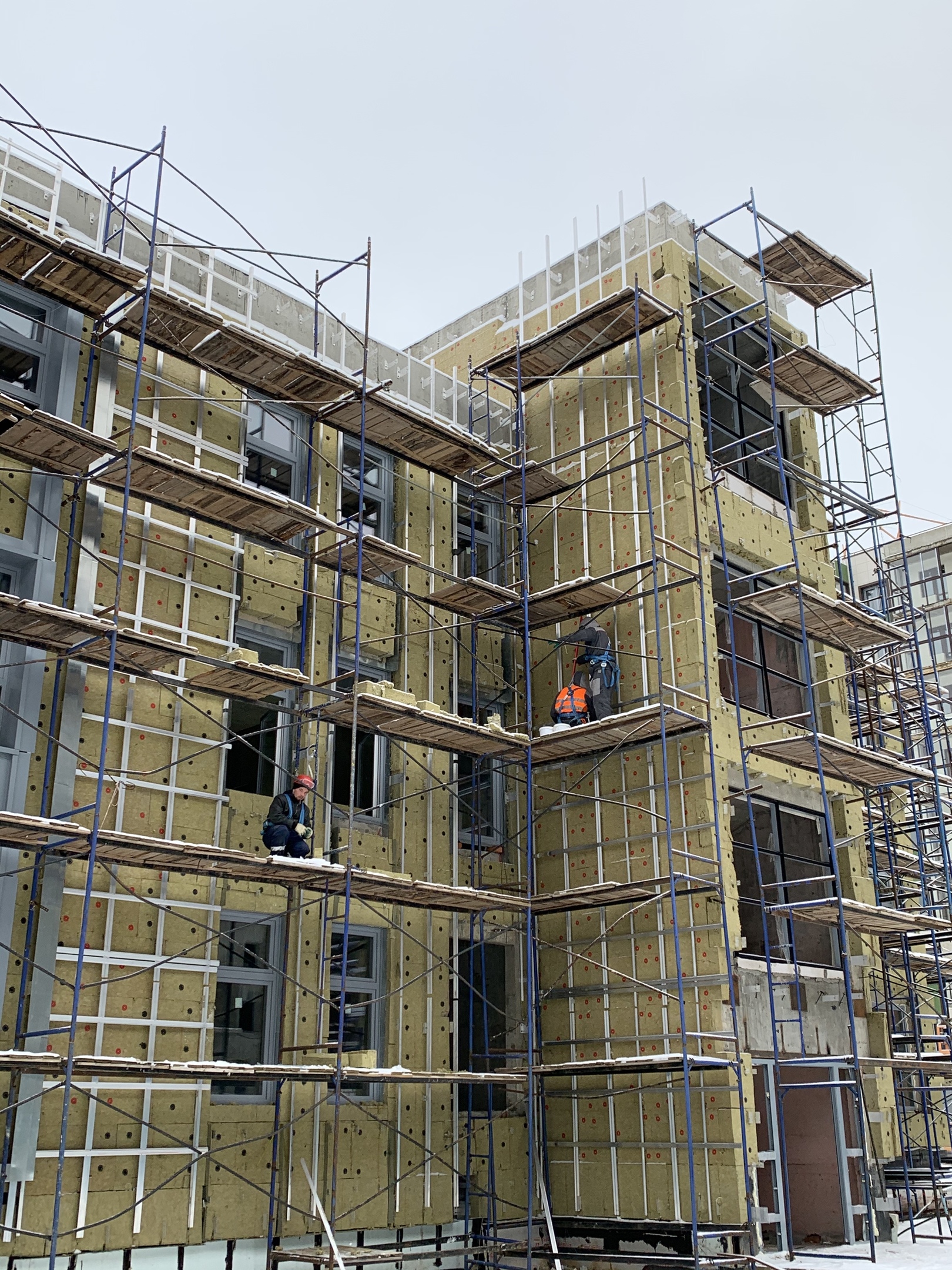

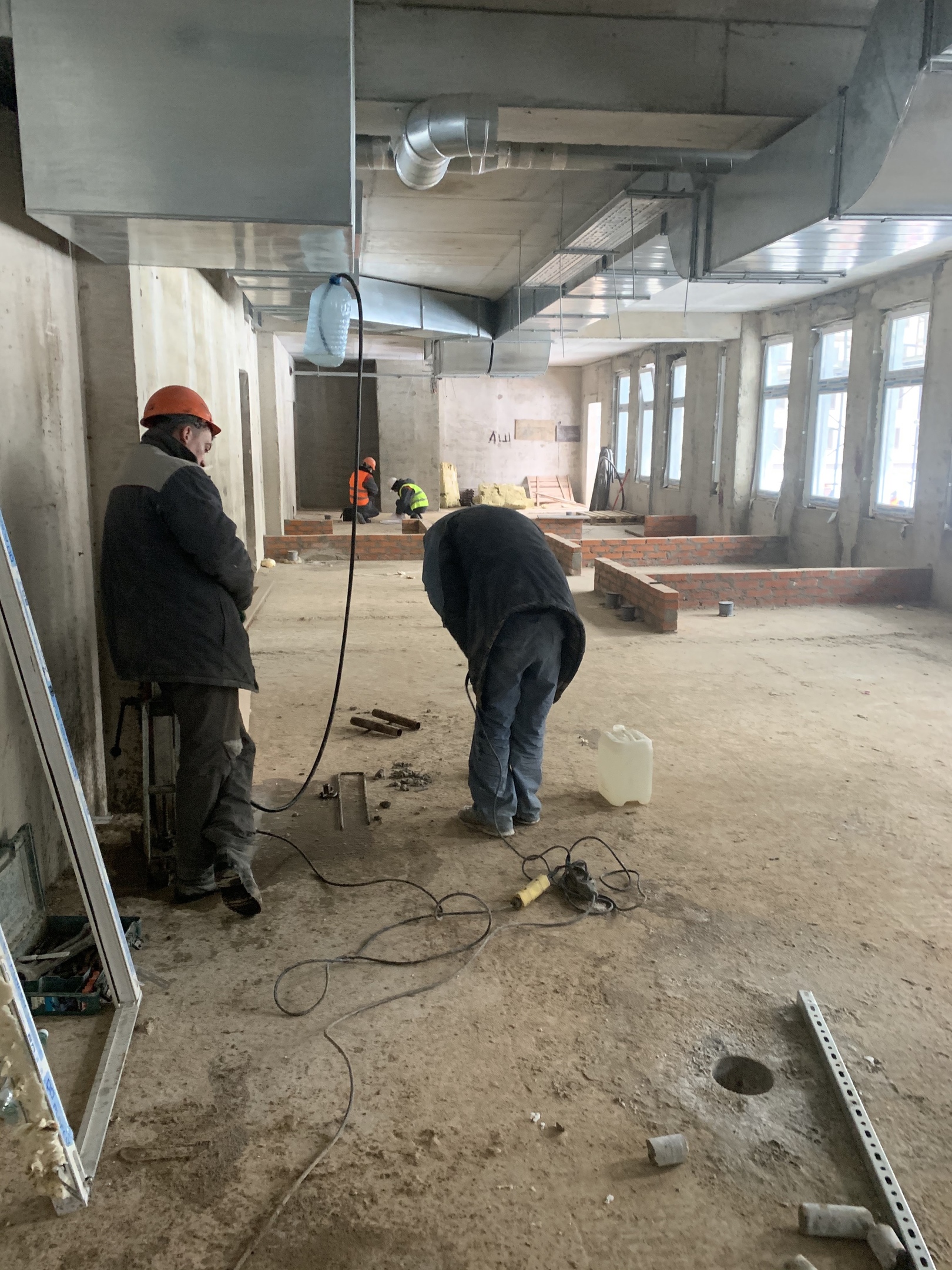

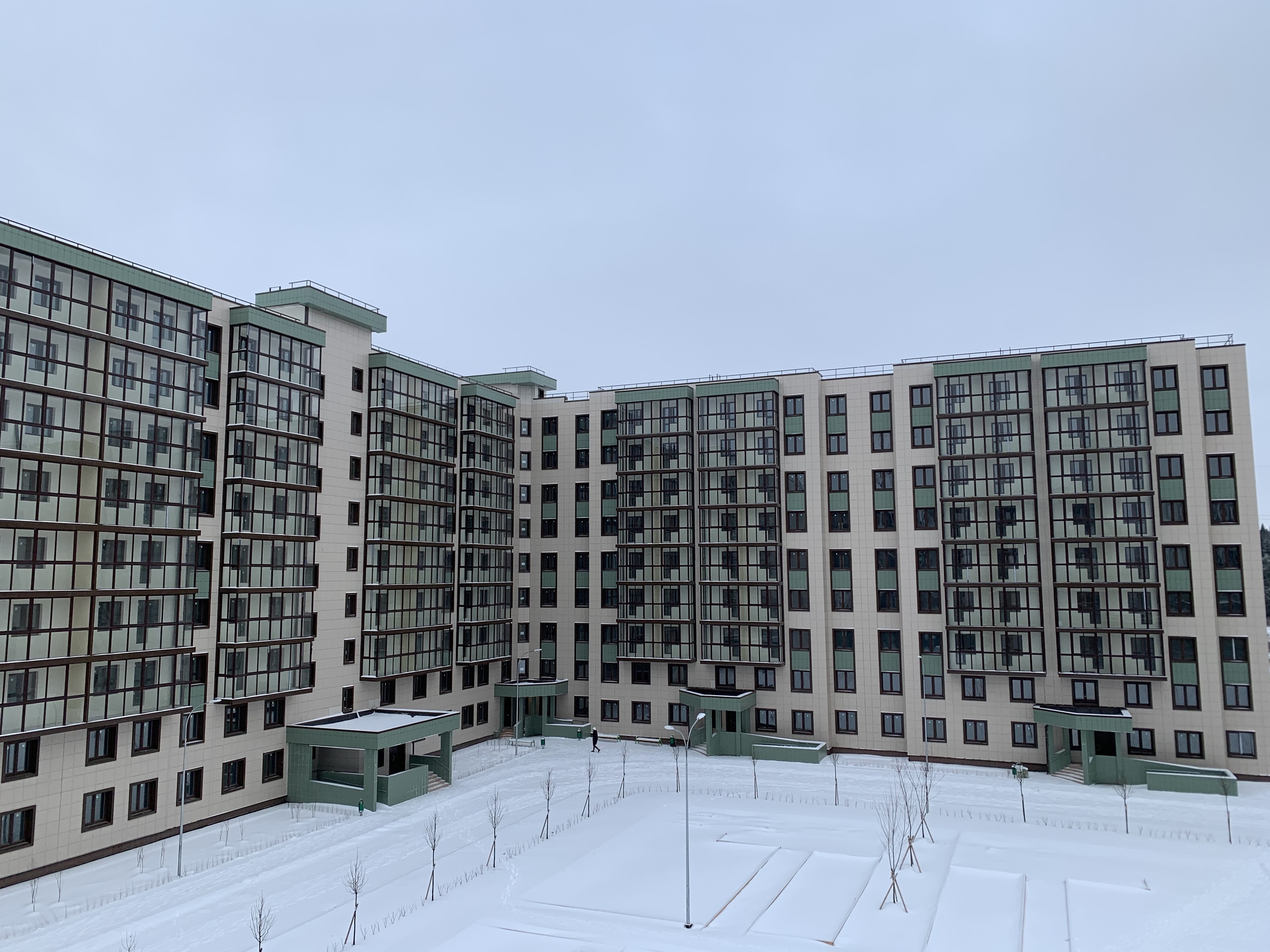

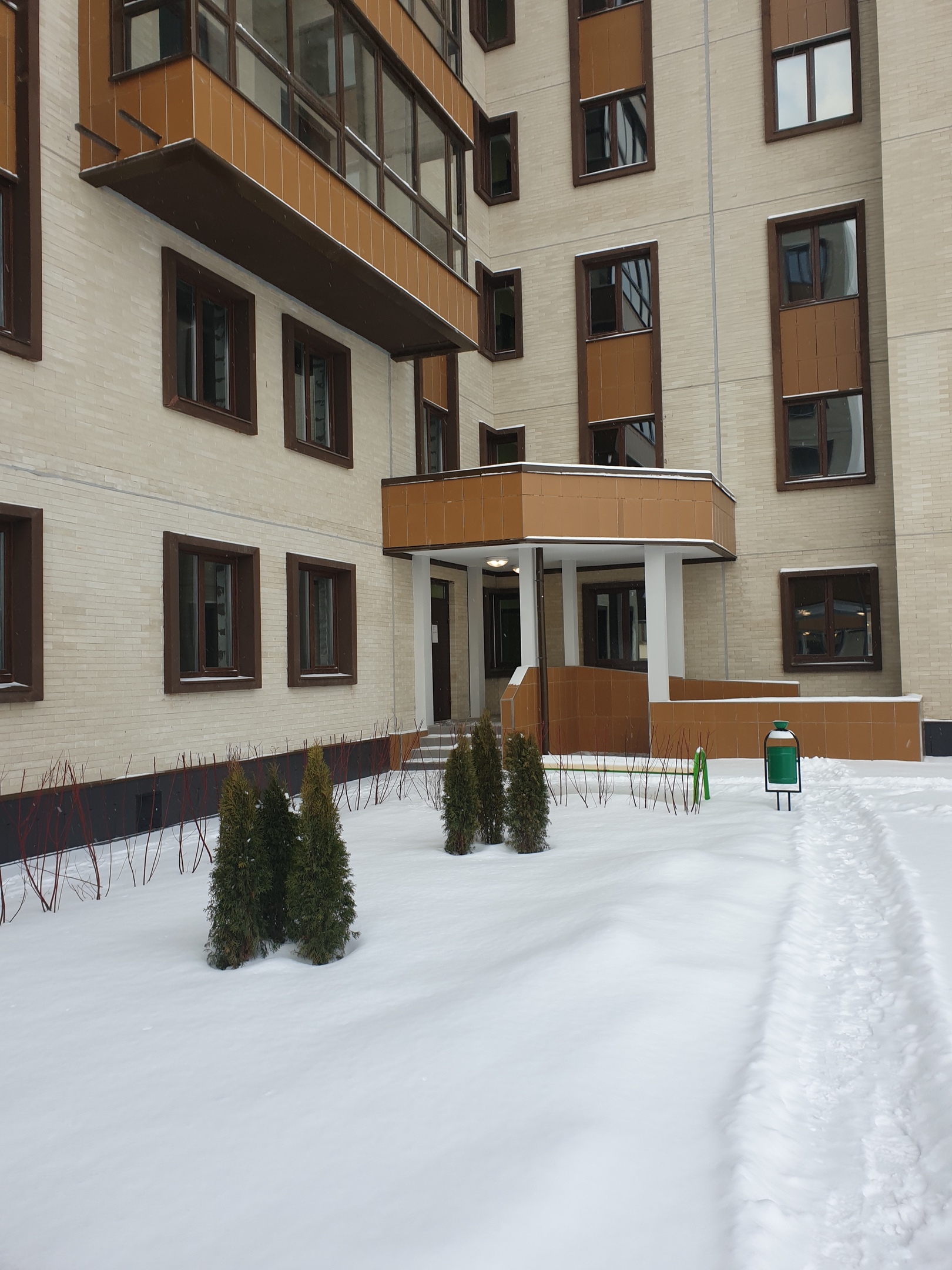

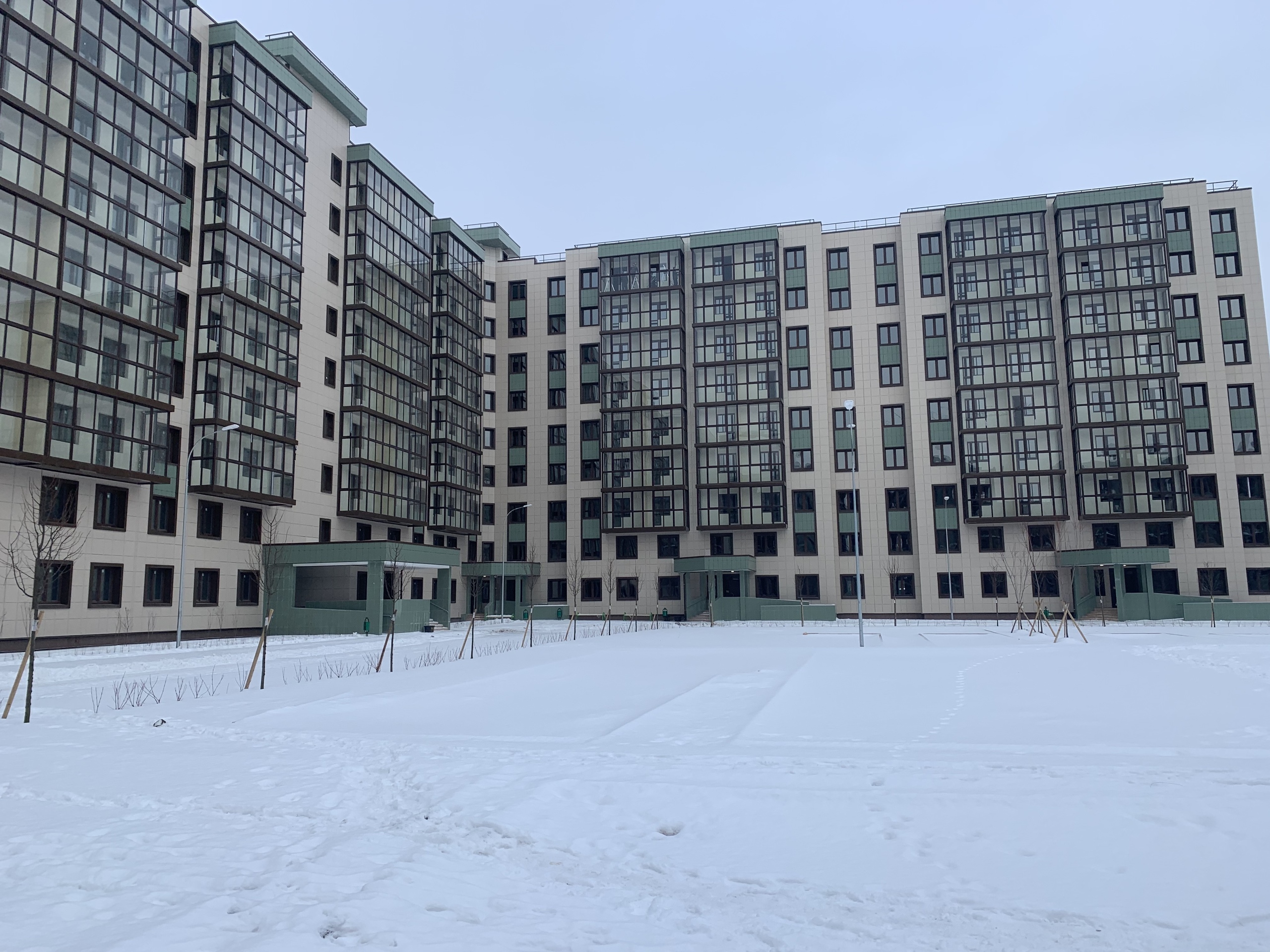

Фотоотчет от застройщика:
Детский сад
•Продолжается установка декоративного фасада

•Монтируется каркас входных порталов


9 дом



•Завершается проверка инженерных систем

•Завершается регулировка окон и фурнитуры
•Завершается клининг

•Ведется передача дома на обслуживание управляющей компании
10 дом
•Начата установка лифтового оборудования

•Ведется внутренняя отделка МОП, разводка электричества, монтаж щитков

•Начата декоративная отделка входных порталов



11 дом

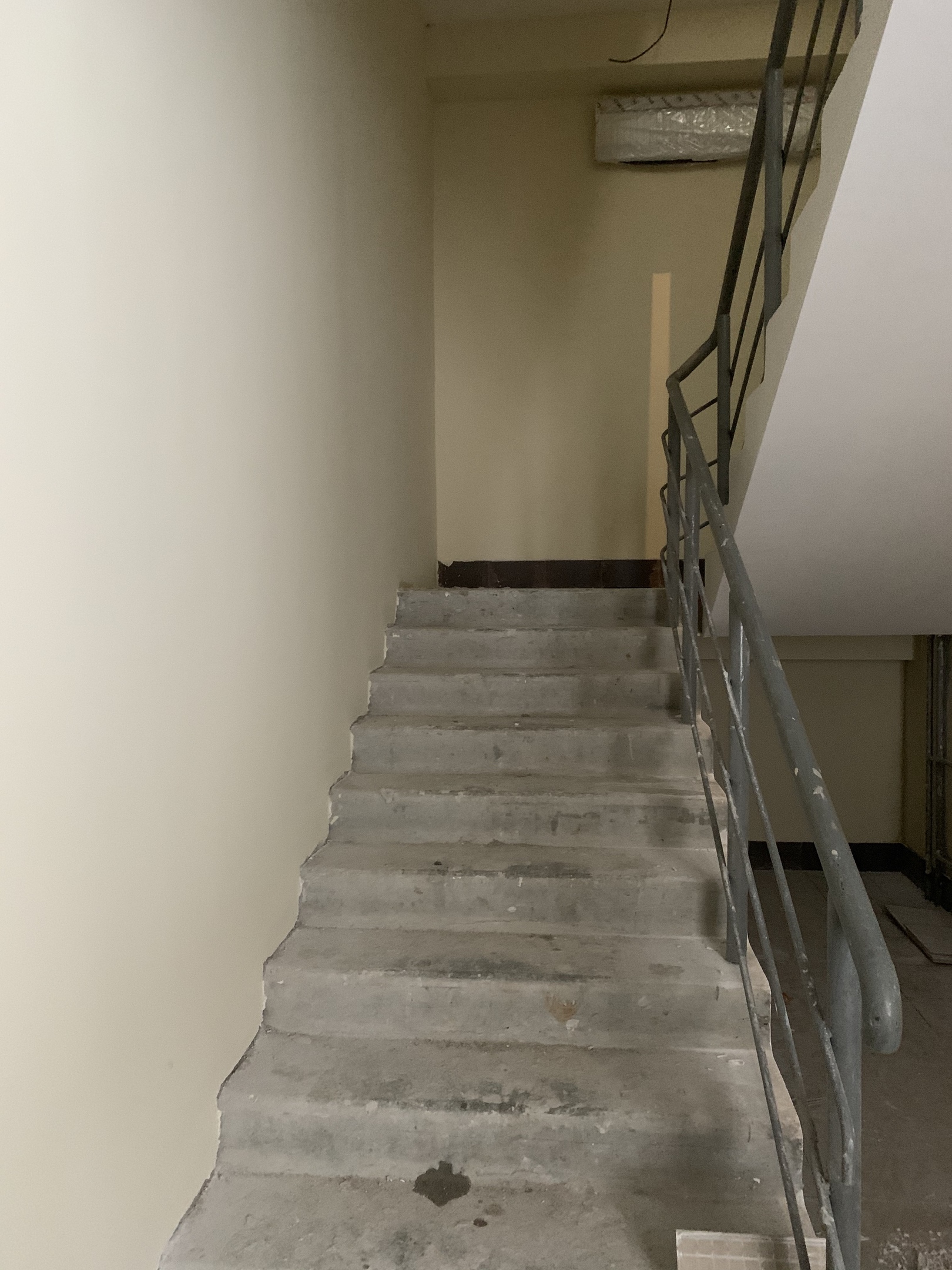

•Ведется установка лестничных маршей


•Продолжается армирование входных порталов и приямков

•Ведутся земляные работы для устройства коммуникационных траншей


12 дом
•Завершается гидроизоляция цокольного этажа


•Идет завоз строительных материалов


Детский сад
•Продолжается установка декоративного фасада

•Монтируется каркас входных порталов


9 дом



•Завершается проверка инженерных систем

•Завершается регулировка окон и фурнитуры
•Завершается клининг

•Ведется передача дома на обслуживание управляющей компании
10 дом
•Начата установка лифтового оборудования

•Ведется внутренняя отделка МОП, разводка электричества, монтаж щитков

•Начата декоративная отделка входных порталов



11 дом
•Ведется установка лестничных маршей


•Продолжается армирование входных порталов и приямков

•Ведутся земляные работы для устройства коммуникационных траншей


12 дом
•Завершается гидроизоляция цокольного этажа


•Идет завоз строительных материалов


-
- Сообщения: 157
- Зарегистрирован: 30 июл 2019, 06:58
- Адрес: Сурикова д.1
- Имя: Сергей
- Благодарил (а): 4 раза
- Поблагодарили: 76 раз
- Квартира:
Ход строительства
Звонили в управляющую компанию. Сказали что у них было собрание неделю назад, и там всем сотрудникам запретили уходить в отпуск, в связи с тем что, через 3 недели будут сдавать квартиры. ( если это правда то через 2 недели должны дать ключи)
-
- Сообщения: 157
- Зарегистрирован: 30 июл 2019, 06:58
- Адрес: Сурикова д.1
- Имя: Сергей
- Благодарил (а): 4 раза
- Поблагодарили: 76 раз
- Квартира:
Ход строительства
Anymel, А мне и 9 корп. Уже не интересно смотреть отчет, смысл его если все готово. Мне нужны ключи. Мне надоело смотреть фото, хочу смотреть в живую , с балкона.
-
- Сообщения: 481
- Зарегистрирован: 26 сен 2018, 08:08
- Адрес: Ильинского д.9
- Имя: Андрей Пике
- Благодарил (а): 177 раз
- Поблагодарили: 127 раз
- Квартира:

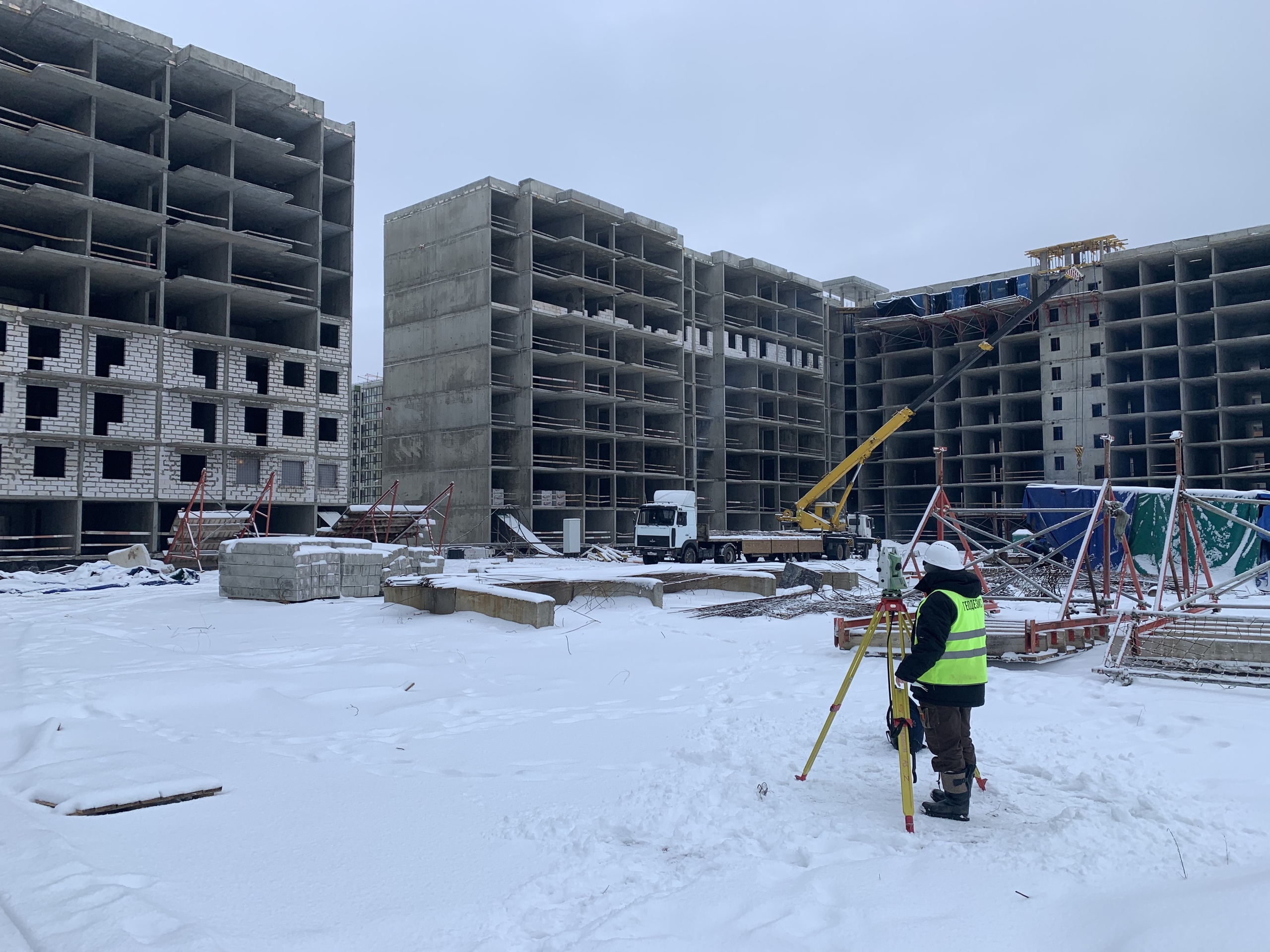

Ход строительства
Serzg81 38 лет, организуйте.
Сможете?
Про "надоело" застройщик знает, но не видит.
Пока его не пошебуршить.
Писать призывы тут, на форуме, бесполезно.
Массаракш.
Сможете?
Про "надоело" застройщик знает, но не видит.
Пока его не пошебуршить.
Писать призывы тут, на форуме, бесполезно.
Массаракш.
